Kè chống xói lở đầm Cù Mông: 'Lơ' giám sát, quyết toán sai

Ngày 18-10, một nguồn tin xác nhận Thanh tra tỉnh Phú Yên vừa có kết luận thanh tra việc đầu tư dự án kè chống xói lở đầm Cù Mông do UBND thị xã Sông Cầu làm chủ đầu tư. Qua thanh tra đã phát hiện nhiều sai phạm tại dự án này.

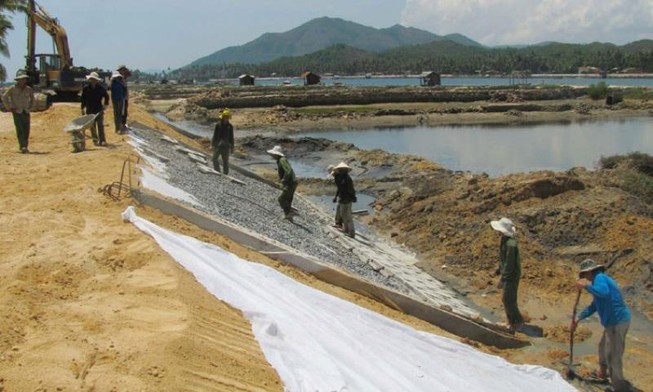

Thi công công trình kè chống xói lở đầm Cù Mông. Ảnh: SƠN CA

Theo Thanh tra tỉnh Phú Yên, dự án kè chống xói lở đầm Cù Mông có tổng mức đầu tư hơn 185 tỉ đồng, được khởi công xây dựng giữa tháng 12-2013. Tuy nhiên, mãi đến ngày 25-7-2014, đánh giá tác động môi trường (ĐTM) của dự án mới được phê duyệt, trong khi theo quy định, dự án thuộc danh mục phải báo cáo đánh giá tác động môi trường trước khi quyết định đầu tư.

Công tác khảo sát xây dựng được UBND thị xã Sông Cầu chỉ định thầu cho liên doanh Viện Đào tạo và khoa học ứng dụng miền Trung - Công ty CP Đầu tư phát triển Phú Yên thực hiện. Liên doanh này không đủ năng lực về nhân lực, thiết bị máy móc phục vụ khảo sát, phòng thí nghiệm nên đã ký hợp đồng thuê Công ty CP Tư vấn xây dựng Vĩnh Đức làm cộng tác viên để thực hiện.

Công ty CP Tư vấn xây dựng Vĩnh Đức lại giao cho ông Phạm Minh Tâm (nhân viên công ty) làm chủ nhiệm khảo sát địa chất, trong khi chứng chỉ hành nghề của ông này… đã hết hạn. Trong khi đó, chủ đầu tư không kiểm tra đầy đủ về điều kiện năng lực hoạt động xây dựng của nhà thầu khoan khảo sát.

Trong công tác thí nghiệm xác định bảy chỉ tiêu cơ lý của mẫu đất không nguyên dạng, đơn vị khảo sát không lập các biên bản lấy mẫu, niêm phong mẫu, trong các phiếu kết quả thí nghiệm không có sự giám sát của chủ đầu tư dự án… Dù vậy, chủ đầu tư vẫn thanh toán cho đơn vị khảo sát hơn 51 triệu đồng trái quy định.

Kết quả thanh tra cho thấy dự án được tổ chức giám sát thi công không chặt chẽ dẫn đến nhà thầu thi công thiếu khối lượng. Mặt khác, không kiểm tra khối lượng dự toán trong quá trình thi công nhằm phát hiện sai sót, bất hợp lý; không kiểm tra khối lượng thi công, khối lượng quyết toán, để đơn vị thi công quyết toán khối lượng cao hơn khối lượng thực tế thi công.

Qua thanh tra, đoàn thanh tra phát hiện giá trị quyết toán của dự án cao hơn giá trị thực tế thi công gần 2,2 tỉ đồng. Ngoài ra, dự án bị thiết kế dự toán sai nhưng đơn vị thẩm tra thiết kế dự toán, chủ đầu tư không thẩm tra chặt chẽ dẫn đến sai sót nâng chi phí thiết kế, quản lý hơn so với thực tế.

Thanh tra tỉnh Phú Yên cũng đưa ra nhiều cảnh báo về dự án kè chống xói lở đầm Cù Mông như thực hiện chưa đầy đủ chức năng giám sát về chất lượng thi công xây dựng công trình, chưa kiểm tra bản vẽ hoàn công… Việc quản lý khối lượng thi công không chặt chẽ, thiếu kiểm tra, kiểm soát khối lượng, định mức. Kích thước, thông số các bộ phận công trình trong bản vẽ hoàn công lập không đúng với thực tế thi công.

Thanh tra tỉnh Phú Yên yêu cầu chủ đầu tư có trách nhiệm chỉ đạo thu hồi số tiền sai phạm gần 2,4 tỉ đồng của dự án này, đồng thời tổ chức kiểm điểm, làm rõ trách nhiệm của tập thể, cá nhân có liên quan.

Đừng bỏ lỡ

Video đang xem nhiều

Đọc thêm
