Sau sáu ngày tìm kiếm trong giai đoạn 4 nhưng không có kết quả, ngày 31-3, ông Nguyễn Văn Phương, Phó Chủ tịch UBND tỉnh Thừa Thiên - Huế, chủ trì cuộc họp với các đơn vị liên quan, bàn giải pháp tìm kiếm thi thể 11 công nhân của nhà máy Thủy điện Rào Trăng 3.
"Chúng ta kỳ vọng lớn trong đợt tìm kiếm này, nhưng vẫn chưa có kết quả" - ông Phương mở đầu cuộc làm việc.

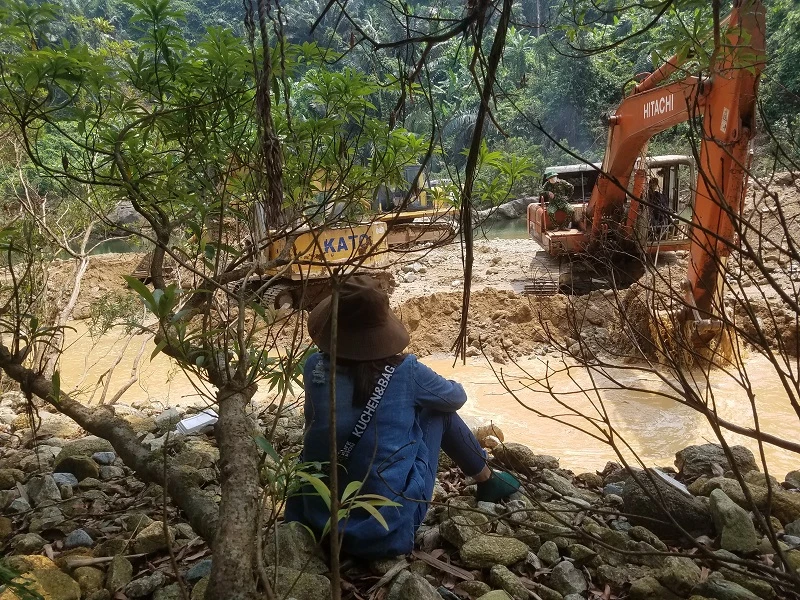

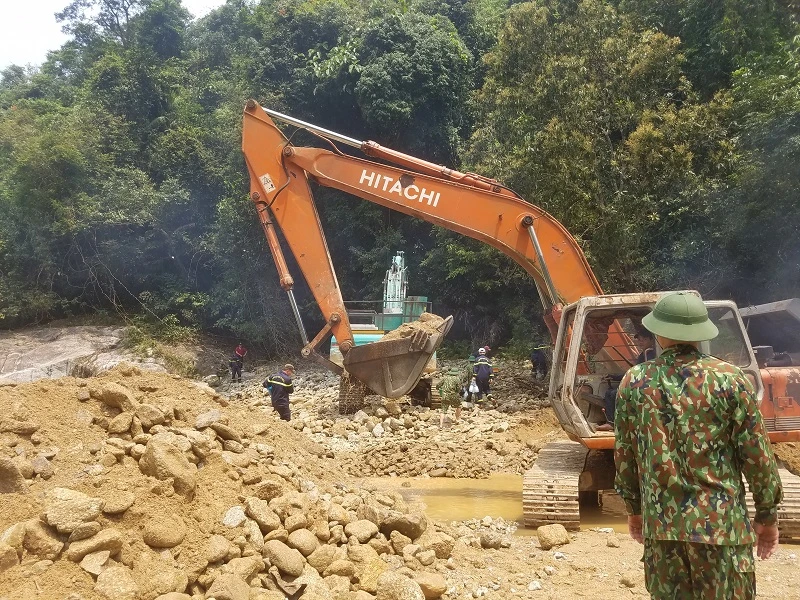

Lực lượng chức năng tìm kiếm tại Thủy điện Rào Trăng 3.
Bãi bồi thứ nhất nằm ngay phía chân nhà máy phát điện Thủy điện Rào Trăng 3, đây vốn là hố xả nước của nhà máy. Hố này có bề ngang khoảng 20 m, chiều dài khoảng 30 m, chiều sâu 8 m.
Phương án tiếp cận để đưa máy móc và lực lượng đào bới tại khu vực hố này rất khó khăn vì nằm ngay dưới lòng suối, hai bên là những vách đá dựng đứng, khi đào sâu xuống lượng nước thấm sẽ rất lớn. Ông Phương giao cho Công ty Thủy điện Rào Trăng 3, trong 15 ngày phải lên phương án thi công chi tiết tại đây để các ngành chức năng tham gia ý kiến.
Còn bãi bồi thứ hai nằm trong lòng suối Rào Trăng, cách Nhà máy Thủy điện Rào Trăng 3 khoảng 700 m xuôi về ngã ba Tam Dần. Đây là vị trí chưa được khảo sát nên Phó chủ tịch UBND tỉnh Thừa Thiên - Huế giao cho Bộ chỉ huy Quân sự tỉnh chủ trì cùng với cơ quan liên quan khảo sát lên phương án tìm kiếm.
Người nhà những công nhân gặp nạn ở Thủy điện Rào Trăng 3 theo dõi buổi tìm kiếm.
Ông Phương cho biết công tác giám định mức độ an toàn toàn bộ khu vực Nhà máy Thủy điện Rào Trăng 3 đã hoàn thành và dự kiến vài ngày tới sẽ báo cáo Bộ Công Thương.
Trường hợp thuận lợi thì vào đầu tháng 5 phía công ty sẽ thi công khối lượng còn lại của đập dâng nhà máy Thủy điện Rào Trăng 3. Sau khi hoàn thành việc tích nước thì việc tìm kiếm sẽ thuận lợi hơn.
"Sau khi được cấp phép thì việc làm đập phải đẩy nhanh tiến độ. Còn không khi mùa mưa đến sẽ không thực hiện việc tìm kiếm được" - ông Phương nhấn mạnh.
