UBND tỉnh Đắk Nông đang chỉ đạo các cơ quan, đơn vị liên quan báo cáo giải trình các sai phạm trong việc thực hiện các dự án điện trên địa bàn tỉnh này theo kết luận của Thanh tra Chính phủ (TTCP).
“UBND tỉnh Đắk Nông đã chỉ đạo các cơ quan, đơn vị liên quan rà soát từng nội dung, có kế hoạch khắc phục sai phạm; làm rõ trách nhiệm của các đơn vị, cá nhân liên quan” - nguồn tin của Pháp Luật TP.HCM cho hay.
Cho làm dự án trên đất rừng tự nhiên
TTCP xác định: Năm 2009, UBND tỉnh Đắk Nông chấp thuận chủ trương đầu tư dự án thủy điện Đắk G’lun 2 có công suất 3,9 MW và Đắk Glun 3 có công suất 7,1 MW do Công ty CP Thủy điện Đắk Glun làm chủ đầu tư.

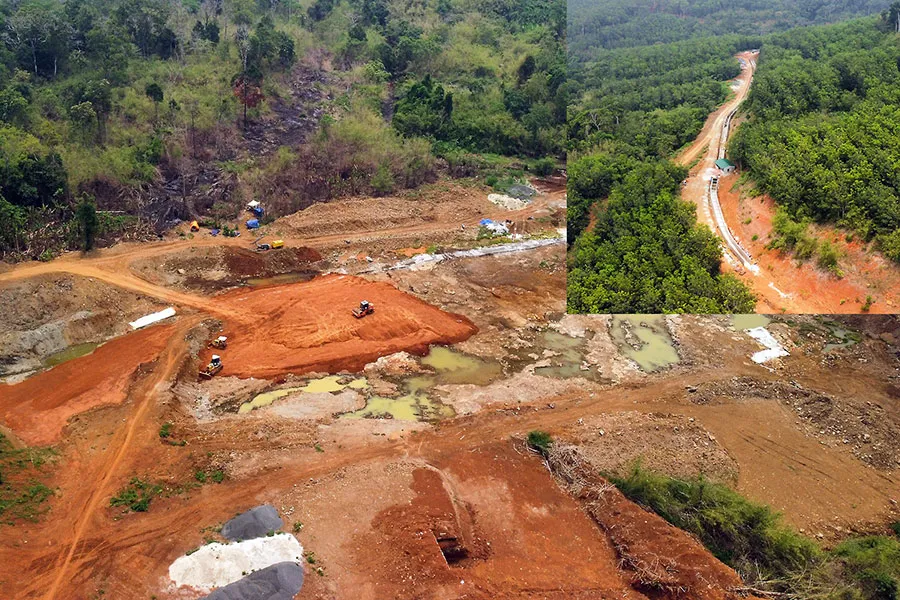

Một năm sau, UBND tỉnh Đắk Nông giao 208 ha đất, trong đó gần 190 ha đất có rừng tại địa bàn xã Đắk Ngo và xã Quảng Tâm, huyện Tuy Đức. Trong số này có hơn 25 ha rừng tự nhiên.
Theo kết luận của TTCP, ngày 31-12-2014 là hết thời hạn thực hiện dự án Nhà máy thủy điện Đăk G’Lun 2 và 3. Tuy nhiên, UBND tỉnh Đắk Nông vẫn chưa xem xét, xử lý việc thu hồi giấy chứng nhận đăng ký đầu tư.
Đắk Nông cho các chủ đầu tư thuê hơn 174 ha đất để xây dựng hai dự án điện mặt trời, năm dự án điện gió nhưng chưa chuyển đổi mục đích sử dụng đất.
Mặt khác, trong diện tích đất giao cho doanh nghiệp làm dự án thủy điện có diện tích thuộc trường hợp phải xử lý thu hồi. Thế nhưng UBND tỉnh chưa xem xét, xử lý việc thu hồi.
Chủ đầu tư còn thi công xây dựng dự án trên 15,3 ha đất nằm ngoài diện tích đã được UBND tỉnh Đắk Nông cho thuê; thi công trên gần 190 ha đất có rừng là vi phạm các hành vi bị nghiêm cấm theo quy định của Luật Lâm nghiệp năm 2017.
Dù vậy, Cục Điện lực và năng lượng tái tạo, Bộ Công Thương vẫn thẩm định, trình bộ này phê duyệt điều chỉnh quy hoạch Nhà máy thủy điện Đắk G’Lun 2 nhưng không lấy ý kiến của UBND tỉnh Đắk Nông, các bộ, ngành liên quan.
Cục Điện lực và năng lượng tái tạo trình, Bộ Công Thương phê duyệt điều chỉnh quy hoạch dự án Nhà máy thủy điện Đắk G’Lun 3 không tiếp thu ý kiến của Bộ NN&PTNT. Điều này không phù hợp với tiêu chí dự án được chuyển đổi mục đích sử dụng rừng tự nhiên sang mục đích khác.
Năm dự án điện chồng lên quy hoạch khoáng sản

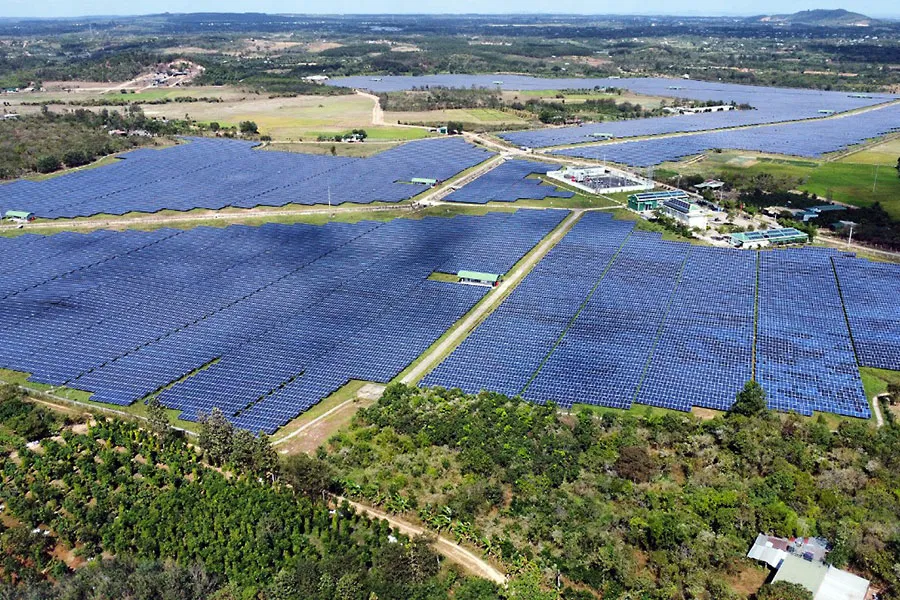

Cũng theo kết luận của TTCP, đến nay UBND tỉnh Đắk Nông chưa giải quyết dứt điểm việc chấp thuận chủ trương đầu tư bốn dự án nhà máy điện mặt trời (ĐMT) Xuyên Hà, Ea T’Ling, Cư Knia, Buôn Tua Srah.
Dự án Nhà máy ĐMT Cư Jút và dự án Nhà máy ĐMT Trúc Sơn thực hiện trên khu đất chưa phù hợp với quy hoạch, kế hoạch sử dụng đất của huyện Cư Jút và quy hoạch xây dựng nông thôn mới thị trấn Ea Tling, xã Trúc Sơn, huyện Cư Jút; chưa báo cáo đánh giá tác động môi trường cho hạng mục đường dây 110 kV…
UBND tỉnh Đắk Nông cho các chủ đầu tư thuê hơn 174 ha đất để đầu tư xây dựng hai dự án ĐMT, năm dự án điện gió nhưng chưa chuyển đổi mục đích sử dụng đất sang đất xây dựng công trình năng lượng. Trong đó, vị trí các khu đất thực hiện năm nhà máy điện gió nằm trong diện tích hai mỏ bauxite thuộc quy hoạch phân vùng thăm dò, khai thác, chế biến, sử dụng quặng bauxite giai đoạn 2007-2015, có xét đến năm 2025 được Thủ tướng Chính phủ phê duyệt.
TTCP phát hiện nhiều chủ đầu tư khởi công các dự án điện gió, ĐMT khi chưa được UBND tỉnh Đắk Nông cho thuê đất.
Đó là Công ty CP Thủy điện miền Trung (chủ đầu tư dự án Nhà máy ĐMT Cư Jút); Công ty Europe Clean Energies Japan K.K và Công ty CP Tập đoàn Truyền thông Thanh Niên là chủ đầu tư dự án Nhà máy ĐMT Trúc Sơn. Công ty CP Điện gió Nam Bình (huyện Đắk Song) là chủ đầu tư dự án Nhà máy điện gió Nam Bình 1.
Công ty Envision Energy Limited là chủ đầu tư dự án Nhà máy điện gió Đắk Hòa. Công ty TNHH MTV Năng lượng Đắk N’Drung, Đắk Nông, Đắk Nông 1, Đắk Nông 2 là các chủ đầu tư dự án Nhà máy điện gió Đắk N’Drung 1, 2, 3.
Riêng dự án Nhà máy điện gió Nam Bình khởi công xây dựng khi chưa có thông báo kết quả thẩm định thiết kế kỹ thuật của Cục Điện lực và năng lượng tái tạo. Còn dự án Nhà máy ĐMT Cư Jút và dự án Nhà máy ĐMT Trúc Sơn được vận hành thương mại trước khi được cơ quan có thẩm quyền kiểm tra công tác nghiệm thu và ra thông báo kết quả kiểm tra công tác nghiệm thu công trình hoàn thành.
Tổng TTCP kiến nghị Thủ tướng Chính phủ chỉ đạo các bộ, ngành liên quan, UBND tỉnh Đắk Nông thực hiện các biện pháp xử lý.
Cụ thể, UBND tỉnh Đắk Nông chủ trì, chỉ đạo kiểm điểm, xử lý trách nhiệm theo quy định của pháp luật đối với các tổ chức, cá nhân liên quan đến những tồn tại, khuyết điểm, vi phạm; khắc phục những tồn tại, khuyết điểm, vi phạm nêu tại kết luận thanh tra.
Bộ Công Thương chủ trì, chỉ đạo kiểm điểm, xử lý trách nhiệm theo quy định của pháp luật đối với các tổ chức, cá nhân có liên quan...•
Kiến nghị công an điều tra làm rõ các dự án
TTCP kiến nghị Thủ tướng Chính phủ giao Bộ Công an tiếp nhận hồ sơ, tài liệu vụ việc để xem xét, điều tra, xử lý theo quy định của pháp luật, gồm:
- Việc quản lý, sử dụng đất thực hiện đầu tư xây dựng năm dự án điện gió chồng lấn lên quy hoạch phân vùng thăm dò, khai thác, chế biến, sử dụng quặng bauxite tại tỉnh Đắk Nông.
- Việc quản lý, sử dụng đất, thực hiện đầu tư xây dựng dự án Nhà máy thủy điện Đắk G’lun 2, 3 trên diện tích 15,3 ha đất tại xã Quảng Tâm, huyện Tuy Đức, Đắk Nông (ngoài diện tích 208 ha đất đã được giao); đầu tư xây dựng dự án trên diện tích 208 ha đất được giao, trong đó hơn 25 ha rừng tự nhiên chưa được chuyển đổi mục đích sử dụng đất sang xây dựng công trình năng lượng.
