Chiều 9-3, tại trụ sở Bộ Công Thương, Bộ trưởng Nguyễn Hồng Diên đã chủ trì cuộc họp với UBND tỉnh Thanh Hoá và các đơn vị liên quan để tìm cách tháo gỡ vướng mắc của Dự án thuỷ điện Hồi Xuân (Dự án).
Chủ đầu tư cam kết sẽ vận hành dự án vào quý I-2024
Dự án thuỷ điện Hồi Xuân có quy mô công suất khá lớn với 102 MW, dự kiến hàng năm cung cấp 328,49 triệu kWh, đã có trong quy hoạch phát triển điện lực quốc gia giai đoạn 2006-2015, có xét đến năm 2025. Dự án được kỳ vọng sẽ đóng góp lớn cho phát triển kinh tế - xã hội của tỉnh Thanh Hoá, là nguồn điện nền, điện sạch đóng góp quan trọng vào cung ứng điện năng cho khu vực miền Trung và cả nước.
Bộ trưởng Nguyễn Hồng Diên chủ trì cuộc họp tìm cách tháo gỡ vướng mắc của Dự án thuỷ điện Hồi Xuân chiều ngày 9-3. Ảnh: BCT |
Dự án khởi công từ năm 2010, khối lượng hoàn thành đạt 93% tổng khối lượng thiết kế được duyệt. Tuy nhiên Dự án đã bị dừng thi công từ 4-5 năm nay, gây hệ lụy rất lớn, phá vỡ cân đối điện quốc gia giai đoạn 2020-2025; ảnh hưởng đến kế hoạch phát triển kinh tế - xã hội của địa phương và đặc biệt là gây bức xúc cho người dân trong vùng Dự án.
Từ thực tế đó, ngày 6-3, Thủ tướng Chính phủ đã có ý kiến yêu cầu Bộ Công Thương kiểm tra xem xét Dự án Thuỷ điện Hồi Xuân và chỉ đạo các cơ quan chức năng xử lý dứt điểm.
Báo cáo tại cuộc họp, chủ đầu tư dự án, ông Thái Minh Dương, Chủ tịch Hội đồng quản trị Công ty VNECO Hồi Xuân, cho biết: Khó khăn lớn nhất của dự án đang gặp phải là vấn đề giải phóng mặt bằng, thiếu vốn. Hiện chủ đầu tư dự án cam kết hết quý I-2024 sẽ hoàn thiện, vận hành nhà máy. Đối với vấn đề giải phóng mặt bằng, phía chủ đầu tư cho biết, dự kiến trong tháng 3-2023 khi được giải quyết khó khăn về nguồn vốn sẽ bắt đầu tái khởi động công tác bồi thường.
Bằng mọi cách sớm đưa dự án vào hoạt động
Sau khi nghe ý kiến của các bên, Bộ trưởng Nguyễn Hồng Diên yêu cầu bằng mọi cách phải tái khởi động một cách quyết liệt để dự án được hoàn thành càng sớm càng tốt.

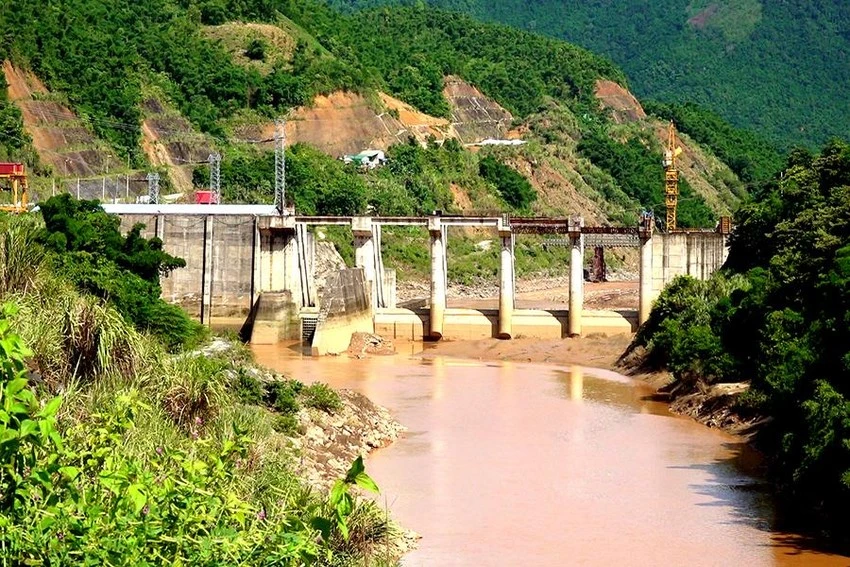

Dự án Thuỷ điện Hồi Xuân bị chậm tiến độ, thi công dang dở, ảnh hưởng đến nhiều hộ dân nằm trong Dự án. Ảnh chụp tháng 7-2022. Ảnh: ĐẶNG TRUNG |
Để làm được, Bộ trưởng yêu cầu trước hết chủ đầu tư dự án phải khẩn trương rà soát kỹ lưỡng để tìm ra những nút thắt cần tháo gỡ, tập trung mọi nỗ lực để thu xếp vốn cho việc đền bù, di dời, tái định cư, xây dựng các công trình hoàn trả, tránh bức xúc từ người dân và hoàn thành các phần việc xây lắp còn lại nhằm sớm đưa dự án vào hoạt động.
Bộ trưởng Công Thương yêu cầu sau khi được giải ngân nguồn vốn bổ sung, chủ đầu tư phối hợp với UBND các tỉnh Thanh Hoá và Hoà Bình, UBND các huyện để thực hiện đền bù, hỗ trợ, tái định cư đối với các hộ dân trong vùng ảnh hưởng; hoàn thiện các thủ tục pháp lý của dự án.
Tổ chức triển khai thi công các hạng mục công trình còn dở dang và các công việc khác để sớm đưa dự án vào vận hành.
Đối với UBND tỉnh Thanh Hoá, Bộ trưởng đề nghị tỉnh chủ trì cùng lãnh đạo tỉnh Hòa Bình làm tốt công tác tuyên truyền, hỗ trợ thiết thực, kịp thời những khó khăn, vướng mắc của người dân trong vùng ảnh hưởng của dự án, không để bức xúc kéo dài.
Đồng thời, hỗ trợ chủ đầu tư trong việc thu xếp vốn thực hiện đền bù, tái định cư, giải quyết những khó khăn, vướng mắc khác mà dự án đang gặp phải, xem xét gia hạn tiến độ thực hiện dự án theo thẩm quyền và quy định của pháp luật.
Sau khi được giải ngân nguồn vốn bổ sung, UBND các tỉnh Thanh Hoá và Hoà Bình chỉ đạo các cơ quan có liên quan hỗ trợ, tạo điều kiện tối đa để chủ đầu tư dự án khẩn trưởng tổ chức thực hiện đền bù với các hộ dân bị ảnh hưởng, đảm bảo đúng đối tượng và đúng quy định của pháp luật.
Đối với Tập đoàn Điện lực Việt Nam (EVN), Bộ trưởng yêu cầu EVN cần rà soát các hợp đồng mua bán điện đã ký và xem xét, thương thảo, giải quyết những khuyến nghị của chủ đầu tư theo đúng quy định của pháp luật, phù hợp với thực tiễn. Đồng thời, hỗ trợ chủ đầu tư dự án trong việc đấu nối vào hệ thống điện quốc gia, thí nghiệm, hiệu chỉnh, chạy thử và các kiến nghị chính đáng khác của chủ đầu tư thuộc thẩm quyền của EVN…
Đối với các đơn vị thuộc Bộ, Bộ trưởng yêu cầu mỗi đơn vị chuyên môn cần khẩn trương xem xét, chủ động giải quyết hoặc tham mưu với lãnh đạo Bộ chỉ đạo giải quyết kịp thời, theo thẩm quyền những kiến nghị của Chủ đầu tư.
Bộ trưởng Bộ Công Thương khẳng định sẵn sàng phối với với các ngành, địa phương, cơ quan, đơn vị liên quan để hỗ trợ chủ đầu tư.
