Liên quan đến việc chuẩn bị cho Lễ khánh thành hai đoạn cao tốc Vĩnh Hảo-Phan Thiết và Phan Thiết-Dầu Giây vào ngày 30-4 tới đây, Sở GTVT Bình Thuận vừa có báo cáo công tác giải phóng mặt bằng; di dời công trình hạ tầng kỹ thuật trên hai đoạn cao tốc này.
Tất cả công tác di dời hạ tầng kỹ thuật đều phải xong trước ngày 30-4. Ảnh PN. |
Việc di dời công trình điện cao thế 220kv, 500kv đoạn Vĩnh Hảo – Phan Thiết tại tuyến đường dây 500kv Vĩnh Tân – Sông Mây đã bắt đầu lúc 5giờ ngày 16-4 và sẽ kết thúc lúc 19 giờ ngày 23-4.
Nhà thầu đã thi công xong phần móng, tập kết vật tư thân trụ tại công trình chờ cắt điện để thi công lắp đặt trụ và đường dây. Đối với việc cải tạo 1 vị trí điện 220kv Vĩnh Tân – Phan Thiết giao chéo với đường nhánh nối cao tốc, Ban Quản lý dự án huyện Tuy Phong có Công văn gửi Công ty Truyền tải điện 3 đăng ký cắt điện từ ngày 27-4 đến hết ngày 28-4.
Theo tiến độ trên thì toàn bộ công tác cải tạo hệ thống điện cao thế 500kv, 220kv sẽ đảm bảo hoàn thành trước ngày 30-4-2023, không ảnh hưởng đến tiến độ đưa vào khai thác của dự án đoạn Vĩnh Hảo – Phan Thiết.

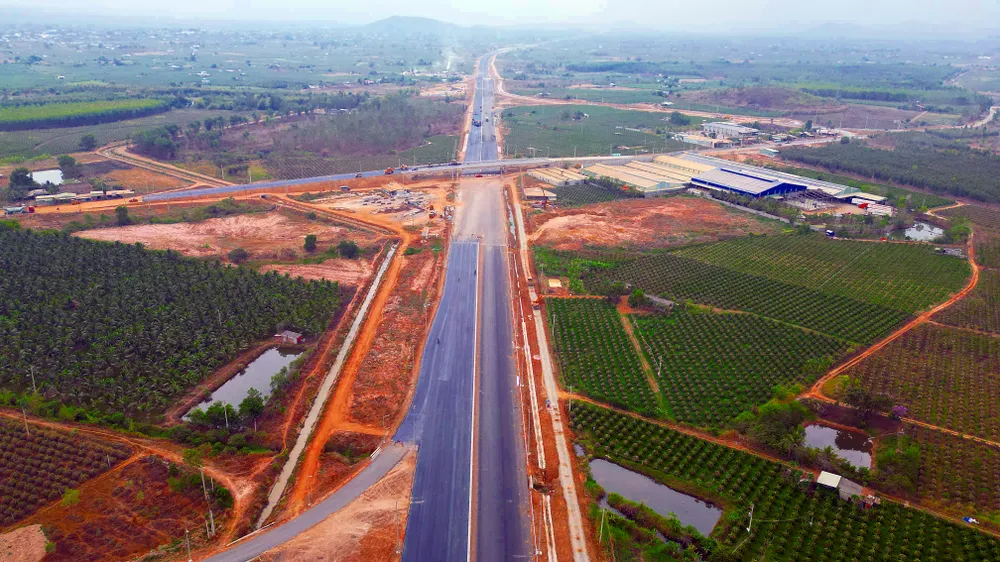

Cao tốc Phan Thiết-Dầu Giây. Ảnh PN. |
Đối với đoạn Phan Thiết – Dầu Giây, trên địa bàn huyện Hàm Thuận Nam còn 1 vị trí điện 220kV giao chéo với đường cao tốc (vị trí này không ảnh hưởng đến mặt bằng thi công). UBND huyện Hàm Thuận Nam đã phê duyệt điều chỉnh dự toán công trình, đang triển khai lựa chọn nhà thầu thi công, dự kiến mở thầu ngày 24-4 và thi công hoàn thành chậm nhất ngày 15-6-2023.
Quá trình thi công di dời đường dây điện này không ảnh hưởng đến khai thác của tuyến đường cao tốc Phan Thiết – Dầu Giây.
Ngoài ra, theo báo cáo của Ban Quản lý dự án (QLDA) Thăng Long hiện vẫn còn 14 vị trí điện, nước chưa được di dời, cụ thể: Trên địa bàn huyện Hàm Thuận Nam 07 vị trí và huyện Hàm Tân cũng có 7 vị trí. UBND huyện Hàm Thuận Nam và UBND huyện Hàm Tân đang khẩn trương phối hợp với Ban QLDA Thăng Long khẩn trương thực hiện hoàn thành trước ngày 30-4-2023.
Nút giao cao tốc Phan Thiết-Dầu Giây và Long Thành-Dầu Giây. Ảnh PN. |
Đối với phương án đảm bảo an toàn giao thông tại các vị trí đường nối cao tốc với Quốc lộ 1, đưa vào khai thác vào ngày 30-4, Sở GTVT Bình Thuận đã có kiến nghị.

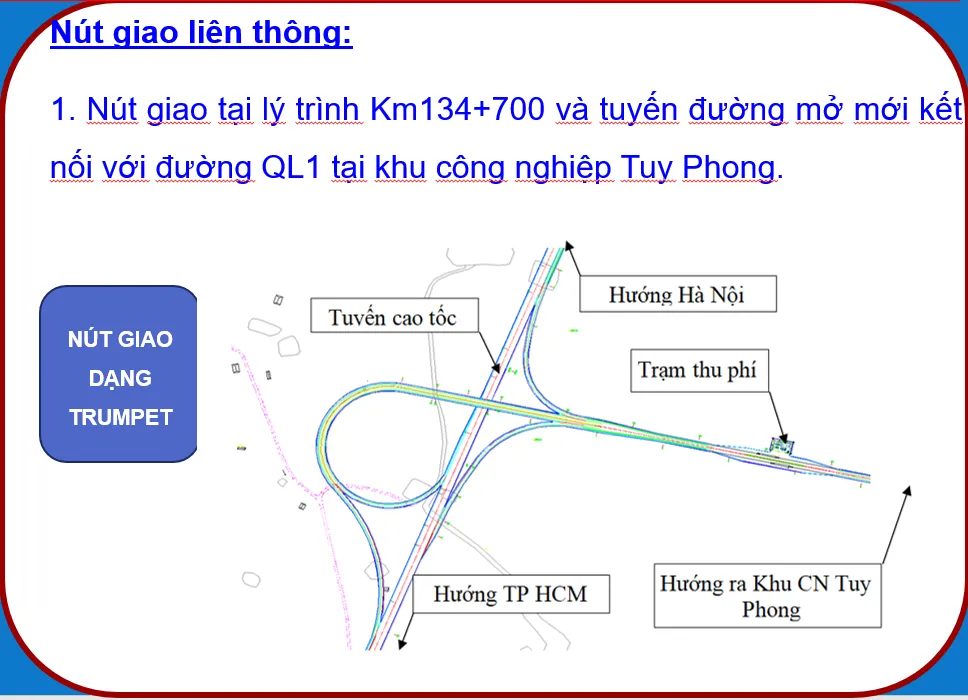

Nút giao cao tốc Phan Thiết-Vĩnh Hảo tại huyện Tuy Phong. |
Cụ thể để đảm bảo an toàn giao thông, tránh tình trạng ùn tắc cục bộ tại các vị trí nút giao đấu nối mới từ đường cao tốc với đường QL 1 gồm nút giao đường nhánh nối đường cao tốc Phan Thiết – Dầu Giây với QL 1 tại Km1717+593; nút giao đường nhánh nối đường cao tốc Vĩnh Hảo – Phan Thiết với QL1 tại Km1604+700 (khu công nghiệp Tuy Phong).
Sở GTVT đề nghị Bộ GTVT chỉ đạo các Ban Quản lý dự án bố trí phương án đảm bảo an toàn giao thông, đèn tín hiệu giao thông cho phù hợp.
