Ngày 20-11, Thanh tra tỉnh Quảng Nam cho biết đã ban hành kết luận thanh tra công tác quản lý, sử dụng các nguồn vốn đầu tư xây dựng cơ bản tại huyện Phước Sơn, giai đoạn 2019-2022.

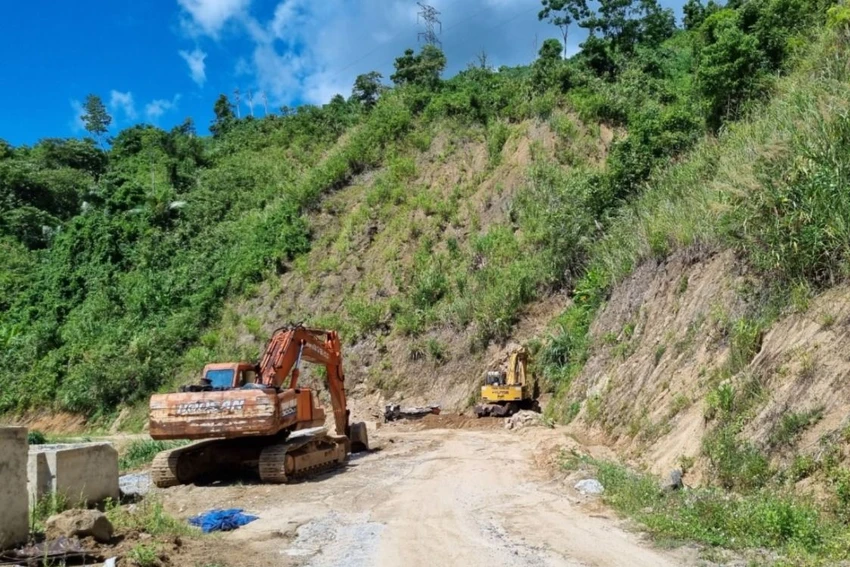

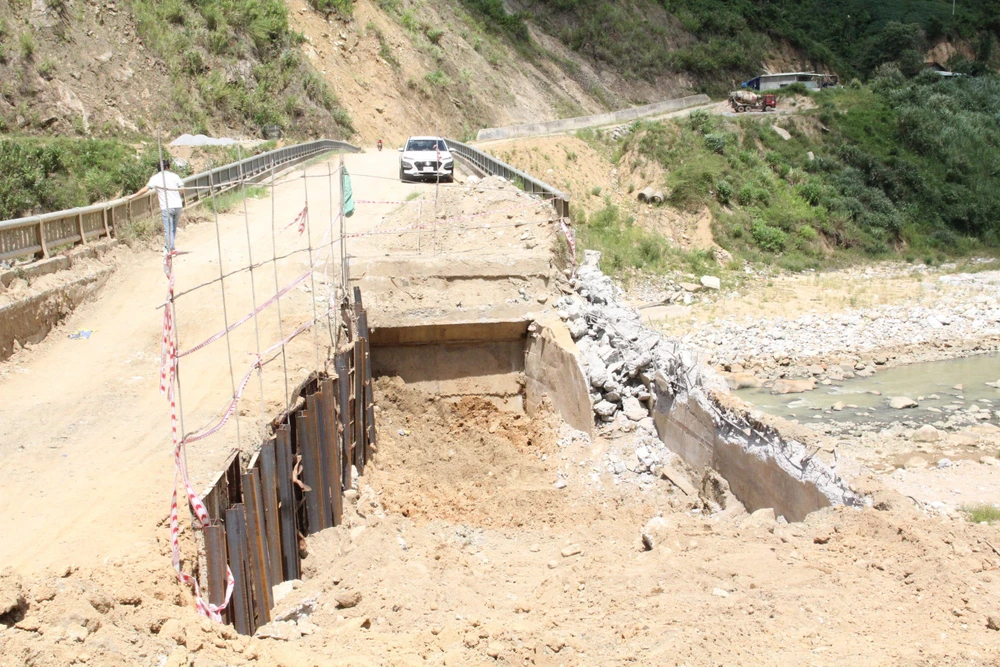

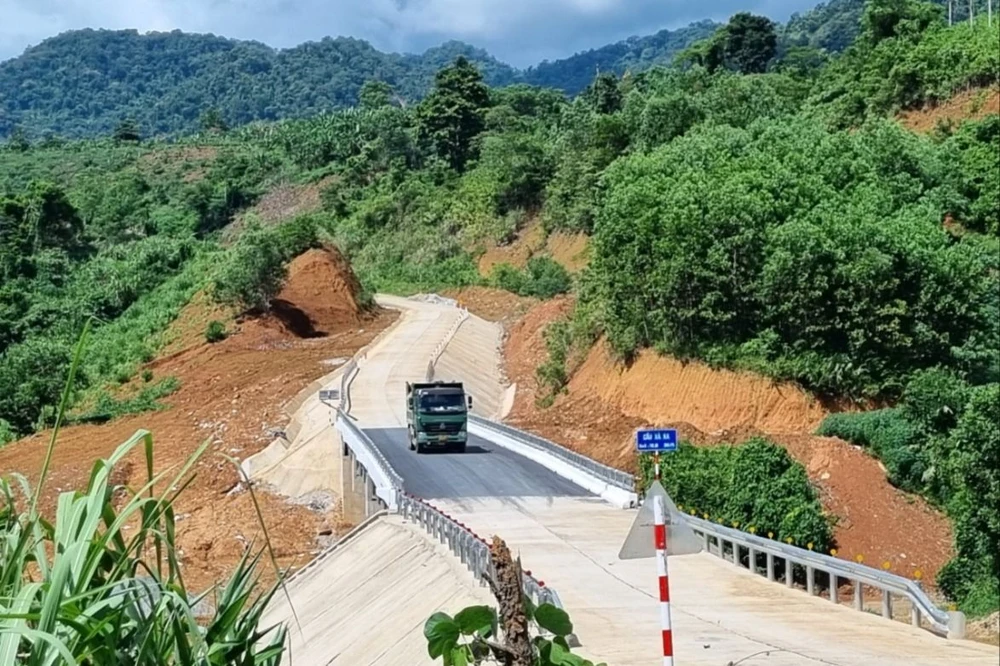

Qua thanh tra 60 công trình, phát hiện đến 51 công trình sai phạm.
51 công trình sai phạm
Theo kết luận, giai đoạn 2019-2022, nhiều dự án, công trình trên địa bàn huyện Phước Sơn được thi công đưa vào sử dụng có hiệu quả, đáp ứng yêu cầu phát triển kinh tế - xã hội của địa phương. Tuy nhiên, quá trình thực hiện còn một số tồn tại hạn chế, thiếu sót.
Cụ thể, từ năm 2019-2022, có 100 dự án đấu thầu qua mạng, tổng giá trị 856 tỉ đồng, giá trị trúng thầu 820 tỉ đồng, tỉ lệ giảm thầu chỉ đạt 0,96%.
Có 186 dự án được chỉ định thầu, tổng giá gói thầu 163 tỉ đồng. Tỉ lệ tiết kiệm đấu thầu thấp, chỉ 0,6%.
Đoàn thanh tra tiến hành thanh tra 60 công trình. Kết quả thanh tra chỉ có 9 công trình đảm bảo đúng quy định, 51 công trình sai phạm.
Trong số 51 công trình sai phạm, Thanh tra đã chỉ ra một số đơn vị tư vấn giám sát chưa thực hiện tốt công tác giám sát, không kiểm tra khối lượng, lập biên bản nghiệm thu khối lượng làm cơ sở để đơn vị thi công lập hồ sơ thanh, quyết toán không đúng với khối lượng thực tế. Tổng số tiền sai phạm hơn 2,6 tỉ đồng.
Tại dự án đường giao thông vào vùng dược liệu xã Phước Thành, việc lập hồ sơ mời thầu, đánh giá, thẩm định kết quả đấu thầu chưa tuân thủ theo đúng hồ sơ mời thầu, để xảy ra hiện tượng tiêu cực.
Đối với dự án này, Cơ quan Cảnh sát điều tra Công an tỉnh Quảng Nam xem xét, thụ lý. Hiện nay, UBND huyện Phước Sơn đã thực hiện hủy thầu, tổ chức đấu thầu lại và nhà thầu mới đang tiến hành thi công công trình theo quy định.
Thanh tra tỉnh cũng xác định có sai phạm xảy ra trong công quản lý tiến độ các công trình. Có 30 gói thầu xây lắp chậm tiến độ so với cam kết trong hợp đồng, phải gia hạn tiến độ.
Đối với công tác lập, thẩm định và phê duyệt báo cáo kinh tế kỹ thuật, thiết kế bản vẽ thi công, dự toán được thực hiện theo quy định. Tuy nhiên, còn nhiều tồn tại, sai phạm.
Hàng loạt cơ quan bị đề nghị kiểm điểm
Với các sai phạm được chỉ ra, Thanh tra tỉnh Quảng Nam đề nghị Chủ tịch UBND tỉnh chỉ đạo UBND huyện Phước xử lý, nghiêm túc kiểm điểm rút kinh nghiệm đối với việc tạm ứng quá thời hạn thu hồi sau 3 tháng kể từ thời điểm phải thu hồi tạm ứng theo quy định của hợp đồng mà nhà thầu chưa thực hiện.
Yêu cầu UBND huyện này chỉ đạo các phòng, ban liên quan chấn chỉnh về những tồn tại, hạn chế, sai phạm trong công tác quản lý, điều hành, sử dụng vốn đầu tư xây dựng cơ bản trên địa bàn huyện.
Chỉ đạo kiểm điểm, xem xét làm rõ trách nhiệm đối với Ban quản lý dự án đầu tư xây dựng và phát triển quỹ đất huyện Phước Sơn (thay mặt chủ đầu tư điều hành dự án) và các đơn vị có liên quan đến việc chưa thu hồi hoàn trả vốn đã tạm ứng cho ngân sách nhà nước theo quy định của công trình đường ĐH6, cầu Xà Ka, cầu Đăk Mét.
UBND huyện Phước Sơn có biện pháp khắc phục, giải quyết các khoản tạm ứng quá thời gian quy định, chưa thu hồi đối với các công trình.
Thanh tra tỉnh Quảng Nam điểm tên các cơ quan thuộc huyện Phước Sơn cần phải xử lý, chấn chỉnh như: Phòng Tài chính – Kế hoạch, Ban quản lý dự án đầu tư xây dựng và phát triển quỹ đất, Phòng NN&PTNT huyện, các đơn vị thi công…
Thanh tra yêu cầu thu hồi tất cả các khoản tiền sai phạm nộp vào tài khoản tạm giữ của Thanh tra tỉnh tại Kho bạc Nhà nước tỉnh Quảng Nam.
Yêu cầu Chủ tịch UBND huyện Phước Sơn xây dựng kế hoạch tổ chức thực hiện kết luận, kiến nghị và báo cáo về Thanh tra tỉnh để theo dõi, tổng hợp báo cáo UBND tỉnh.
