Thanh tra tỉnh Đắk Nông vừa có kết luận thanh tra đối với dự án công trình Thủy lợi Suối Đá.
Theo Thanh tra tỉnh Đắk Nông, kết quả khảo sát địa chất để lập dự án đầu tư không đúng với hiện trạng địa chất thực tế.
Công ty Cổ phần tư vấn đầu tư và xây dựng Anh Khoa Nghệ An (Công ty Anh Khoa) đã thực hiện khảo sát 62 hố địa chất. Nhưng trong quá trình thi công thì hiện trạng thực tế không đúng như trên hồ sơ khảo sát địa chất.
Như vậy, nhà thầu đã không thi công được theo thiết kế, phải khảo sát bổ sung lại (lập thiết kế điều chỉnh).

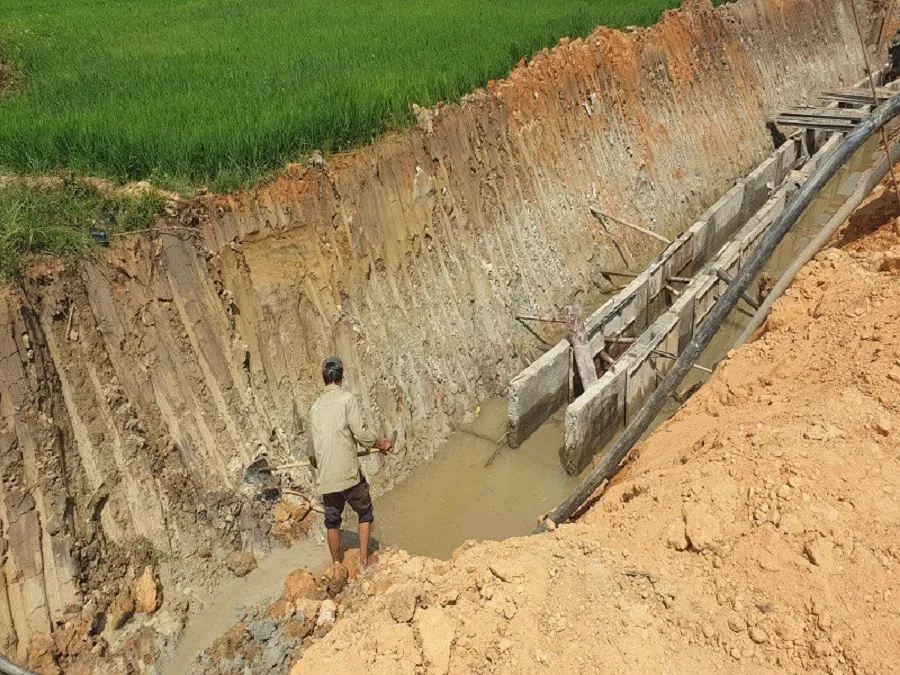

Việc thi công, thiết kế dự án công trình thủy lợi Suối Đá có nhiều vi phạm. Ảnh QN
Có 3/7 hố khoan tại tuyến kênh chính khu tràn dâng kết quả khảo sát xác định địa chất "trạng thái nửa cứng, cứng" không đúng địa chất thực tế là “nền đất yếu, có tính nén lún cao, sức chịu tải nhỏ và tính thấm cao”.
1/9 hố khoan tại tuyến kênh nhánh N2 xác định địa chất "..trạng thái nửa cứng, cứng" không đúng địa chất thực tế (trong phạm vi độ sâu đến 4m) là “trạng thái dẻo mềm, có tính nén lún cao, sức chịu tải nhỏ; trạng thái bão hòa, kết cấu rời rạc - chặt vừa...
Trong phạm vi kênh chính đi qua vị trí có ao, hồ hiện hữu nhưng đơn vị tư vấn (Công ty Anh Khoa, Nghệ An) không xem xét lại các kết quả khảo sát, đánh giá trước các rủi ro có thể xảy ra khi thi công thực tế hoặc khoan khảo sát địa chất ngay tại vị trí đi qua ao, hồ để xác định địa tầng của các lớp đất nhằm đưa ra giải pháp thiết kế cho phù hợp thực tế.
Kết quả khảo sát cũng chưa làm rõ, chưa đánh giá các điều kiện địa chất công trình có liên quan đến tính ổn định (thấm, chịu lực, lún, trượt...) của các công trình để sơ bộ xác định biện pháp xử lý đối với những vấn đề địa chất công trình phức tạp theo quy định về nội dung và khối lượng khảo sát địa chất công trình giai đoạn báo cáo..

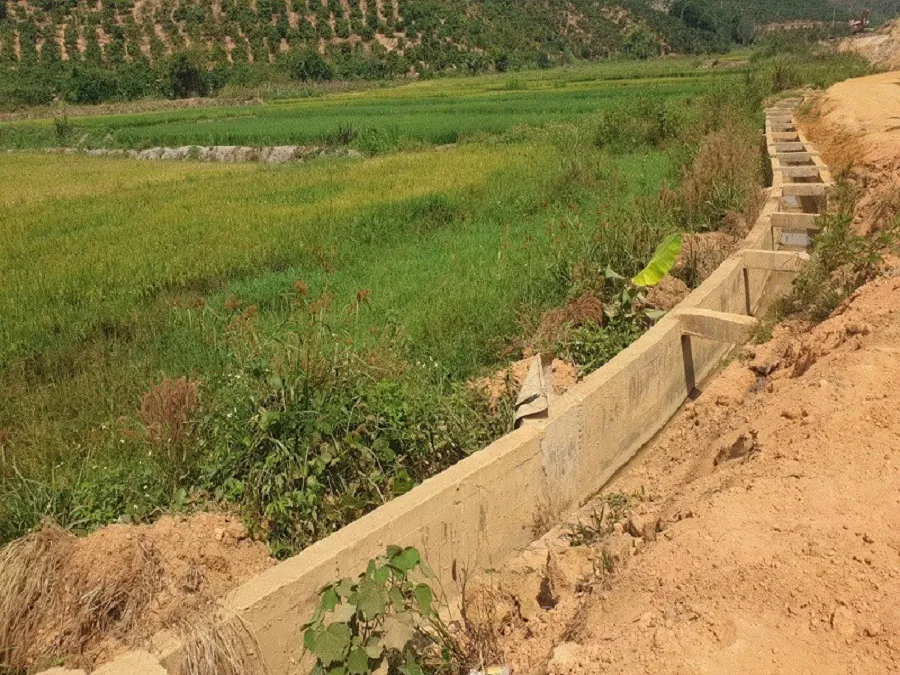

Kênh thủy lợi Suối Đá. Ảnh QN
Chiều sâu hố khoan địa chất nhiều đoạn không phù hợp, không đúng quy định với việc lập thiết kế cơ sở (phương án chọn trong dự án đầu tư)… Công ty Cổ phần tư vấn đầu tư và xây dựng Anh Khoa Nghệ An chịu trách nhiệm trong việc khảo sát lập dự án đầu tư. Ban QLDA ĐTXD các công trình nông nghiệp và PTNT chịu trách nhiệm của chủ đầu tư trong việc theo dõi, kiểm tra việc khảo sát xây dựng theo quy định…
Khi lập, phê duyệt đề cương, nhiệm vụ khảo sát và thực hiện khảo sát bước lập thiết kế bản vẽ thi công các tuyến kênh, chủ đầu tư và tư vấn thiết kế (Công ty Đường Việt) còn chủ quan, chưa xem xét hết nhiệm vụ khảo sát và kết quả khảo sát của bước thiết kế trước để xây dựng nhiệm vụ khảo sát bước thiết kế sau phù hợp với việc thiết kế…
Việc khảo sát địa chất giai đoạn lập thiết kế bản vẽ thi công, Công ty Đường Việt không thực hiện đầy đủ nguyên tắc bố trí các điểm thăm dò, chưa cung cấp đủ số liệu để xác định các mặt cắt dọc và mặt cắt ngang đặc trưng cho các loại địa tầng trên tuyến.
Bên cạnh đó, trong dự án đầu tư có xác định hiện trạng khu vực gần tuyến kênh nhánh N4 có 315m kênh hiện hữu của người dân, nhưng trong hồ sơ thiết kế bản vẽ thi công đã không đề cập đến hiện trạng này và có giải pháp thiết kế liên quan đến việc sử dụng lại tuyến kênh cũ, dẫn đến trong thời gian thi công kênh nhánh N4 phải phá dỡ kênh cũ (có ảnh hưởng đến việc tưới 6ha lúa người dân đang canh tác trong thời gian thi công), phải bổ sung thiết kế để thi công hoàn trả kênh cũ.
Trách nhiệm chính trong việc khảo sát, sử dụng kết quả khảo sát để thiết kế, trong việc lập thiết kế bản vẽ thi công thuộc về Công ty Cổ phần đầu tư xây dựng Đường Việt.
Ban QLDA ĐTXD các công trình Nông nghiệp và PTNT chịu trách nhiệm của chủ đầu tư trong quản lý đầu tư xây dựng dự án; trong việc tổ chức lập nhiệm vụ khảo sát xây dựng, phê duyệt nhiệm vụ khảo sát xây dựng, điều chỉnh, bổ sung nhiệm vụ khảo sát xây dựng quy định…
Đối với việc lập hồ sơ dự toán phần điều chỉnh, bổ sung, Công ty Đường Việt còn tính sai khối lượng thừa (313.906.124 đồng), tính sai khối lượng thiếu (giá trị tạm tính là 717 triệu đồng), xác định giá trị dự toán không chính xác, thực hiện không đúng quy định…
Phần khối lượng thi công không đúng theo thiết kế với giá trị thiếu 173.710.184 đồng; thi công ngoài thiết kế, không lập hồ sơ với giá trị tăng do nhà thầu và chủ đầu tư tính toán là 296.545.150 đồng. Việc làm trên là không đúng quy định. Công ty TNHH xây dựng Thành Công chịu trách nhiệm trong việc thi công, Ban QLDA ĐTXD các công trình nông nghiệp và PTNT chịu trách nhiệm trong việc giám sát thi công, nghiệm thu và trách nhiệm của chủ đầu tư…
Như PLO đã thông tin, những bất cập tại dự án Công trình thủy lợi Suối Đá được đầu tư kinh phí 90 tỉ đồng, dự án trải qua nhiều lần gia hạn nhưng đến nay vẫn chưa hoàn thành, trong khi đó người dân thiếu nước tưới tiêu, sinh hoạt…
