Dự án cấp điện lưới quốc gia nối từ đất liền ra đảo Cù Lao Chàm có chiều dài 15,48 km bằng cáp ngầm 22 kV xuyên biển; 17,214 km đường dây 22 kV trên đất liền; sáu trạm biến áp phân phối 22/0,4 kV có tổng dung lượng 900 kVA; 11 km đường dây hạ áp 0,4 kV và các hạng mục phụ trợ...
Sắp tới, người dân ở đây sẽ được sử dụng điện lưới liên tục, ổn định với giá điên rẻ. Trước đây, ngư dân trên đảo chủ yếu dùng điện bằng máy phát chạy dầu; mỗi ngày chỉ được cấp điện theo khung giờ quy định.
Dự án cấp điện lưới quốc gia bằng cáp ngầm xuyên biển cho đảo Cù Lao Chàm (xã Tân An, TP Hội An, Quảng Nam) được khởi công vào ngày 9-1-2016, với kinh phí đầu tư hơn 484 tỉ đồng. Trong đó 85% là vốn từ ngân sách trung ương và 15% còn lại là vốn của EVN CPC.

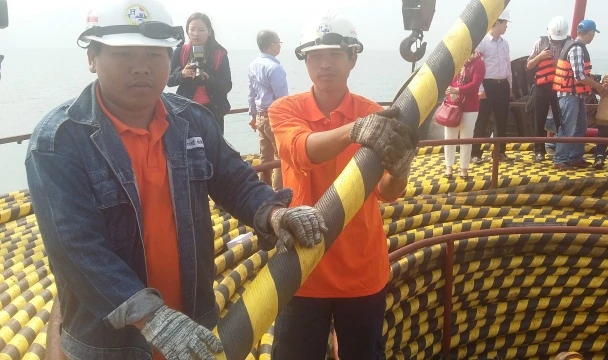

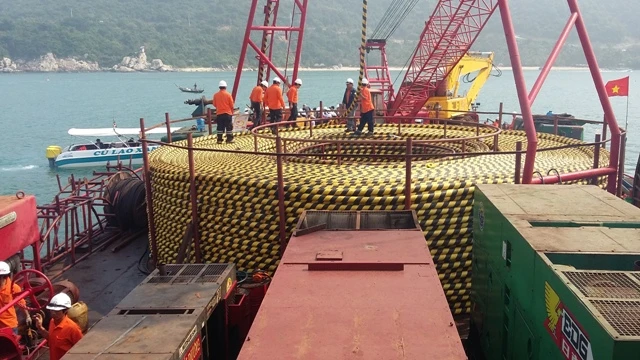

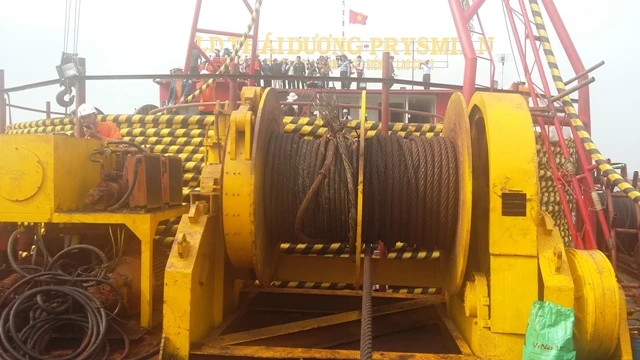

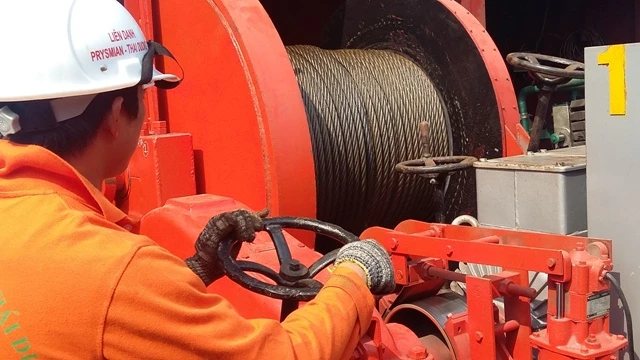

Mỗi ngày đơn vị thi công có thể kéo được 400-1.000 m cáp tùy vào thời tiết trên biển.

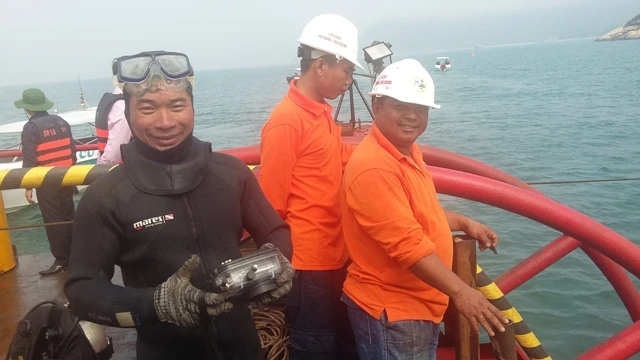

Nhà thầu thi công luôn bố trí công nhân, kỹ sư giám sát chặt chẽ quá trình thả cáp. Các công nhân liên tục thay ca lặn xuống biển để kiểm tra các hạng mục thi công.

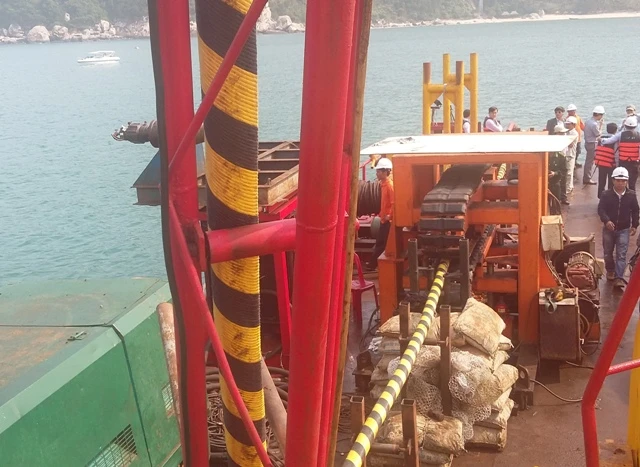

Lãnh đạo UBND tỉnh Quảng Nam và Tập đoàn Điện lực Việt Nam (EVN) trao quà cho các kỹ sư, công nhân thi công tại công trường.

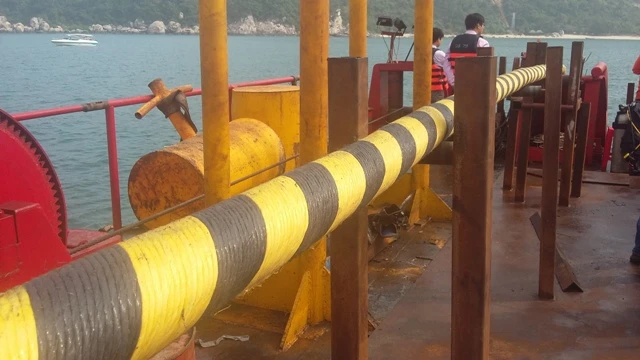

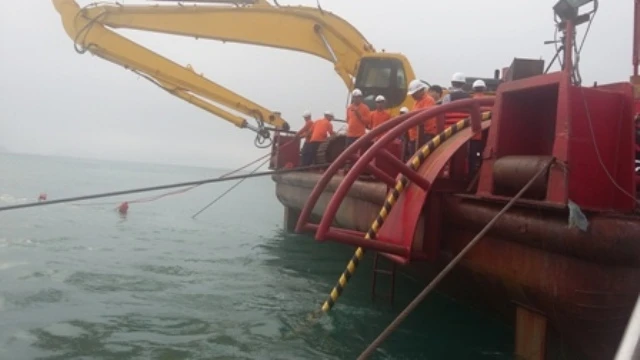

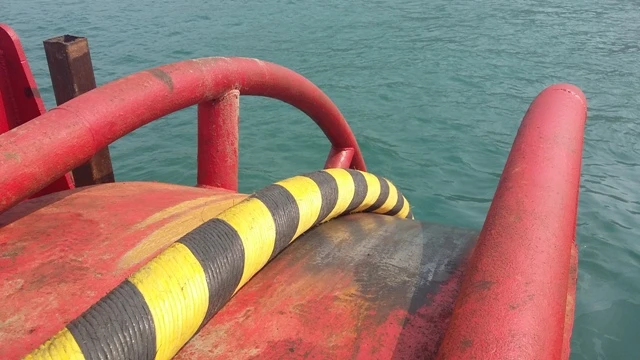

Cáp được rải xuống biển bằng tời kéo kết hợp tạo rãnh. (có độ sâu 1,5-2 m).
Dự kiến công trình sẽ hoàn thành đóng điện vào dịp 30-4-2016. Sau khi dự án hoàn thành, người dân đảo Cù Lao Chàm sẽ được sử dụng điện lưới quốc gia với nguồn điện ổn định, đầy đủ, chất lượng cao 24/24 giờ. Việc đảo Cù Lao Chàm có điện lưới sẽ mang đến cơ hội phát triển du lịch biển đảo của Quảng Nam.
