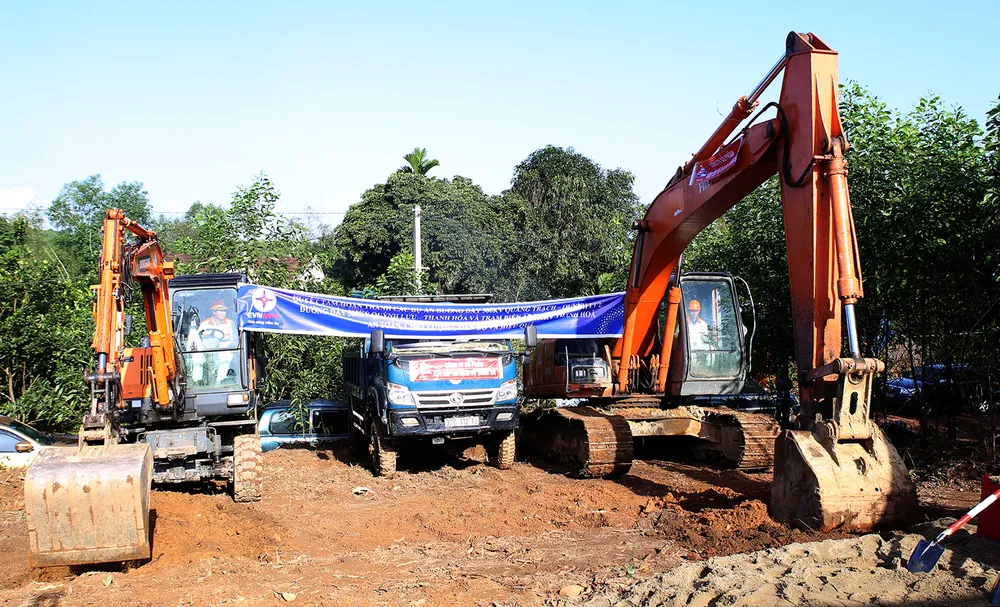

Ngày 18-1, tại các tỉnh Hà Tĩnh và Thái Bình, Tập đoàn Điện lực Việt Nam (EVN) và Tổng công ty Truyền tải điện Quốc gia (EVNNPT) tổ chức triển khai thi công đồng loạt các cung đoạn của dự án đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên), phấn đấu mục tiêu yêu cầu của Thủ tướng Chính phủ.
Các dự án được triển khai thi công gồm: Dự án đường dây 500kV Quảng Trạch – Quỳnh Lưu; Dự án đường dây 500kV Quỳnh Lưu – Thanh Hóa; Trạm biến áp 500kV Thanh Hóa; Đường dây 500kV NMNĐ Nam Định I – Phố Nối. Trước đó, vào cuối tháng 10-2023, EVNNPT đã khởi công Dự án đường dây 500kV NMNĐ Nam Định I – Thanh Hóa.
Các dự án đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối có tổng chiều dài khoảng 519 km, đi qua địa bàn 211 xã, phường, của 43 huyện, thị xã thuộc 9 tỉnh gồm Quảng Bình, Hà Tĩnh, Nghệ An, Thanh Hóa, Ninh Bình, Nam Định, Thái Bình, Hải Dương, Hưng Yên. Tổng số móng cột là 1.179 móng cột, tổng mức đầu tư khoảng 22.000 tỉ đồng.
Dự án có ý nghĩa rất quan trọng để tăng cường năng lực lưới điện truyền tải 500kV Bắc - Trung, góp phần đảm bảo cung cấp điện cho miền Bắc ngay ở thời điểm hiện tại và trong những năm tới.
Với tính chất cấp bách của dự án, thời gian qua, Thủ tướng Chính phủ đã chỉ đạo thường xuyên, liên tục, đồng thời yêu cầu các bộ, ngành liên quan, chính quyền địa phương liên quan nêu cao tinh thần trách nhiệm, quyết liệt hơn nữa, phối hợp chặt chẽ hơn, chủ động giải quyết nhanh nhất các thủ tục, hồ sơ nhằm hoàn thành dự án, đưa vào vận hành theo mục tiêu phấn đấu.
Lãnh đạo EVNNPT cho biết sẽ huy động tối đa các nguồn lực, làm việc xuyên đêm, không có ngày nghỉ... để đẩy nhanh tiến độ triển khai dự án.
EVNNPT đã khẩn trương triển khai thủ tục thu xếp vốn của dự án và đã được 5 ngân hàng thương mại (BIDV, Vietinbank, MBBank, ACB, VIB) thu xếp vốn cho 4 dự án với tổng số tiền vay là 15.870 tỉ đồng.
EVNNPT cũng cho hay, việc triển khai dự án còn gặp nhiều khó khăn thách thức, trong đó khó khăn lớn nhất là công tác đền bù giải phóng mặt bằng ở khu vực các tỉnh Hưng Yên, Hải Dương, Thái Bình, Nam Định, khi đi qua địa bàn đông dân cư, nhiều khu công nghiệp, tiềm ẩn nhiều rủi ro.
Ngoài ra, tuyến đường dây đi qua địa bàn các tỉnh Hà Tĩnh, Nghệ An, Thanh Hóa còn nhiều vị trí đi qua địa hình đồi núi cao, hiểm trở, điều kiện thi công khó khăn cũng là một nguy cơ tiềm ẩn ảnh hưởng tới tiến độ của các dự án. Tuy nhiên, EVN/EVNNPT sẽ tiếp tục tập trung, quyết liệt chỉ đạo triển khai Đường dây 500kV mạch 3 để hoàn thành đưa vào vận hành sớm nhất có thể đúng theo chỉ đạo của Thủ tướng Chính phủ.
Để đáp ứng mục tiêu hoàn thành dự án theo chỉ đạo của Thủ tướng Chính phủ, EVN, EVNNPT đã đề xuất Chính phủ cho phép ủy quyền UBND các tỉnh chấp thuận chủ trương tác động vào rừng các loại để triển khai thi công hoàn thành trước 15-2-2024). Đẩy nhanh việc thẩm định, ban hành Nghị định về quy định chi tiết thi hành một số điều của Luật Lâm nghiệp trong tháng 2-2024.
Trong công tác bồi thường giải phóng mặt bằng, EVNNPT cũng kiến nghị Thủ tướng Chính phủ tiếp tục quan tâm, chỉ đạo UBND các tỉnh có đường dây đi qua rà soát để cập nhật quy hoạch sử dụng đất và kế hoạch sử dụng đất năm 2024 cho phần diện tích hành lang của các dự án.
Bên cạnh đó, EVN/EVNNPT cũng kiến nghị UBND các tỉnh đôn đốc, chỉ đạo các sở ngành, các địa phương phối hợp với chủ đầu tư để tăng cường, vận động các hộ dân đồng thuận theo chủ trương, chính sách, chấp thuận nhận tiền và bàn giao mặt bằng thi công cho chủ đầu tư hoàn thành trong tháng 2-2024.
