Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đã phối hợp với các đơn vị liên quan tổ chức nghiệm thu, đóng điện dự án nâng công suất trạm biến áp 220 kV Tháp Chàm (thôn Ba Tháp, Bắc Phong, Thuận Bắc, Ninh Thuận).

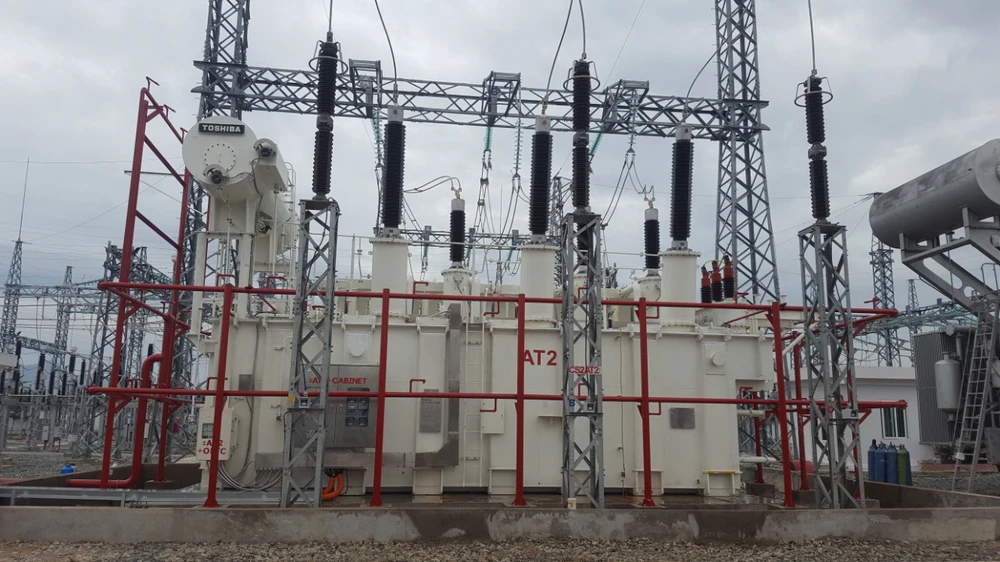

Trạm biến áp 220 kV Tháp Chàm.
Đây là dự án nhằm tiếp nhận giải tỏa nguồn công suất các nhà máy điện năng lượng tái tạo (điện gió, điện mặt trời) ở khu vực phía Bắc của tỉnh Ninh Thuận lên lưới điện quốc gia; đảm bảo cung cấp điện ổn định lâu dài, tin cậy cho sự phát triển kinh tế-xã hội của tỉnh Ninh Thuận cũng như các tỉnh, thành trong khu vực; đồng thời tăng cường độ ổn định, vận hành an toàn, linh hoạt trong lưới điện.
EVNNPT đã đầu tư nâng công suất trạm biến áp 220 kV Tháp Chàm từ 250 MVA lên 500 MVA; Ban Quản lý dự án các công trình điện miền Trung (CPMB) đại diện quản lý dự án; Công ty cổ phần Xây lắp điện 1 là đơn vị thi công; Công ty Truyền tải điện 3 tiếp nhận vận hành.
Dự án nâng công suất được CPMB khởi công tháng 9-2019 với khối lượng thực hiện là thay thế hai máy biến áp 220/110/22 kV - 125 MVA hiện hữu bằng hai máy biến áp 220/110/22 kV - 250 MVA; hoàn thiện hệ thống điều khiển, bảo vệ phù hợp với máy biến áp thay mới; bổ sung, trang bị hệ thống phòng cháy chữa cháy phù hợp với máy biến áp 220 kV - 250 MVA và trang bị hệ thống đo đếm điện năng theo quy định.
Ông Đạo Văn Rớt, Phó Giám đốc Sở Công Thương Ninh Thuận, cho biết việc EVNNPT đầu tư nâng công suất trạm biến áp sẽ giúp giải tỏa được khoảng 500 MW công suất điện năng lượng tái tạo hiện nay của tỉnh Ninh Thuận. Tính đến thời điểm này Ninh Thuận đã có 18 dự án chính thức đưa vào vận hành thương mại với tổng công suất 1.180 MW trong đó có 15 dự án điện mặt trời, công suất 1.063 MW và ba dự án điện gió, công suất 117 MW.
Ngoài việc đã đóng điện nâng công suất trạm biến áp 220 kV Tháp Chàm, EVNNPT cũng đang tích cực chỉ đạo, điều hành đẩy nhanh tiến độ dự án trạm biến áp 220 kV Phan Rí.
Ông Nguyễn Tuấn Tùng, Tổng giám đốc EVNNPT, làm việc với các đơn vị về dự án trạm biến áp 220 kV Phan Rí.
Ngày 30-10-2019, đoàn công tác của EVNNPT do ông Nguyễn Tuấn Tùng - Tổng giám đốc EVNNPT dẫn đầu đi hiện trường kiểm tra thực tế tiến độ thi công trạm biến áp 220 kV Phan Rí và đường dây đấu nối. Dự án này có vai trò giải phóng một phần công suất của các nhà máy điện năng lượng tái tạo trong khu vực, góp phần đảm bảo, nâng cao độ tin cậy, an toàn cung cấp điện.
Theo ông Trương Hữu Thành - Giám đốc SPMB, dự án TBA 220 kV Phan Rí và đường dây đấu nối được SPMB khởi công xây dựng ngày 28-12-2018. Đến nay các nhà thầu thi công trạm và đường dây đấu nối đã và đang triển khai xây dựng theo kế hoạch. SPMB đã cơ bản hoàn thành ký kết hợp đồng cung cấp thiết bị vật tư và các nhà cung cấp đang thực hiện đúng hợp đồng. Về công tác bồi thường giải phóng mặt bằng, theo SPMB, hiện nay còn năm hộ bị ảnh hưởng hành lang chưa nhận tiền bồi thường.
Sau khi kiểm tra thực tế tình hình thi công, ông Nguyễn Tuấn Tùng yêu cầu các đơn vị dến ngày 30-12-2019 phải đóng điện dự án này để sớm giải tỏa nguồn công suất các dự án năng lượng tái tạo. Để đảm bảo tiến độ, SPMB phải bám sát địa phương, giải quyết dứt điểm vướng mắc về giải phóng mặt bằng, sớm bàn giao các vị trí còn lại cho nhà thầu thi công; đôn đốc các đơn vị cung cấp vật tư phải đáp ứng theo tiến độ để thi công đóng điện. Các đơn vị phải ký cam kết thực hiện đúng tiến độ đối với phần việc của mình trong hợp đồng; các đơn vị tư vấn giám sát cần tăng cường kiểm tra, giám sát chất lượng, an toàn để đảm bảo tiến độ đóng điện dự án theo kế hoạch được giao.
Việc sớm hoàn thành các dự án trên sẽ góp phần giải tỏa công suất các dự án năng lượng điện tái tạo, đảm bảo cung cấp điện cho phụ tải, đáp ứng nhu cầu phát triển kinh tế-xã hội của tỉnh Bình Thuận, Ninh Thuận và khu vực lân cận.
