Hôm nay xử cựu giám đốc Sở Xây dựng Đắk Nông để xảy ra sạt lở

(PLO)- Nhiều cựu quan chức ở Đắk Nông hầu tòa vì liên quan sai phạm tại dự án khu công nghiệp Nhân Cơ.

0:00 / 0:00
0:00
  • Nam miền Bắc
  • Nữ miền Bắc
  • Nam miền Nam

Hôm nay, 26-9, TAND tỉnh Đắk Nông mở phiên tòa xử vụ án xảy ra tại dự án cơ sở hạ tầng kỹ thuật bên trong và bên ngoài hàng rào khu công nghiệp Nhân Cơ (gọi tắt là dự án khu công nghiệp Nhân Cơ.

Trong vụ án này, VKSND tỉnh Đắk Nông truy tố bốn tội bị cáo thiếu trách nhiệm gây hậu quả nghiêm trọng, gồm Đặng Gia Dũng, cựu Giám đốc Sở Xây dựng; Hồ Sỹ Điệp, Phó giám đốc Ban Quản lý dự án đầu tư xây dựng (BQLDA) tỉnh Đắk Nông; Trần Quốc Đạt, Trưởng phòng dự án 1 BQLDA; Đặng Thái Sơn, cựu chuyên viên Sở Xây dựng.

Hai bị cáo bị truy tố tội vi phạm quy định về xây dựng gây hậu quả nghiêm trọng là Phạm Văn Cửu, Tổng giám đốc Công ty CP đầu tư xây dựng Đường Việt; Nguyễn Thanh Hà, Trưởng phòng thiết kế 1 công ty này.

Khu công nghiệp.png
Cơ quan CSĐT Công an tỉnh Đắk Nông công bố lệnh bắt tạm giam đối với Phạm Văn Cửu. Ảnh: MQ

Không khảo sát nước ngầm

Cáo trạng của VKSND tỉnh Đắk Nông xác định: từ tháng 7-2014 đến 7-2016, trong quá trình khảo sát, thiết kế cơ sở và khảo sát, thiết kế bản vẽ thi công hạng mục san nền, bảo vệ mái dốc (gói thầu 02XL) thuộc dự án khu công nghiệp Nhân Cơ, Phạm Văn Cửu với vai trò là chủ nhiệm đồ án và Nguyễn Thanh Hà, chủ trì thực hiện, đã không đề xuất khảo sát nước ngầm để phục vụ công tác thiết kế.

Cử và Hà đã sử dụng các chỉ tiêu cơ lý đất ở độ chặt K90 không được thí nghiệm để tính toán ổn định mái dốc công trình; không đề xuất thí nghiệm đất điều phối nội bộ; quá trình tính ổn định không xem xét các yếu tố ảnh hưởng của nguồn nước đến khối đất đắp để xem xét tính ổn định trong điều kiện bất lợi nhất.

Điều này dẫn đến thiết kế bản vẽ thi công không đưa ra giải pháp thoát nước ngầm trong khối đất đắp theo quy định.

Trần Quốc Đạt không nghiên cứu kỹ các quy định pháp luật xây dựng, các tiêu chuẩn xây dựng được áp dụng đối với công tác thẩm định, phê duyệt đề cương nhiệm vụ khảo sát mà tin tưởng vào Công ty Đường Việt.

Đạt đã không yêu cầu Công ty Đường Việt khảo sát, quan trắc mực nước ngầm, xem xét sự hiện diện tác động của nguồn nước đến độ ổn định của hạng mục của gói thầu 02XL. Quá trình nghiệm thu công tác khảo sát, kiểm tra hồ sơ thiết kế không phát hiện việc Công ty Đường Việt sử dụng chỉ tiêu cơ lý đất ở độ chặt K90 không được thí nghiệm để tính toán ổn định dẫn đến hồ sơ thiết kế của Công ty Đường Việt không đảm bảo theo quy định.

Khu công nghiệp.png
Cơ quan điều tra tống đạt quyết định khởi tố đối với Hồ Sĩ Điệp. Ảnh: MQ

Hồ Sĩ Điệp tin tưởng vào sự tham mưu của Đạt, không nghiên cứu các của quy định pháp luật xây dựng, các tiêu chuẩn xây dựng được áp dụng; không đọc các cuốn đề cương nhiệm vụ khảo sát, thiết kế, các báo cáo kết quả khảo sát, hồ sơ thiết kế.

Do đó, Điệp cũng không phát hiện các thiếu sót trong đề cương nhiệm vụ khảo sát, hồ sơ nghiệm thu khảo sát, hô sơ thiết kế dự án.

Khu công nghiệp năm lần bị sụt trượt đất

Cũng theo cáo trạng của VKSND tỉnh Đắk Nông, quá trình thẩm định hồ sơ thiết kế bản vẽ thi công, Đặng Thái Sơn không thẩm định hết các nội dung theo yêu cầu của Luật Xây dựng. Bởi vậy, không phát hiện và yêu cầu Công ty Đường Việt xem xét về dự báo mực nước ngầm bất lợi và giải pháp xử lý các sự cố ở dự án khu công nghiệp Nhân Cơ.

Khu công nghiệp.jpg

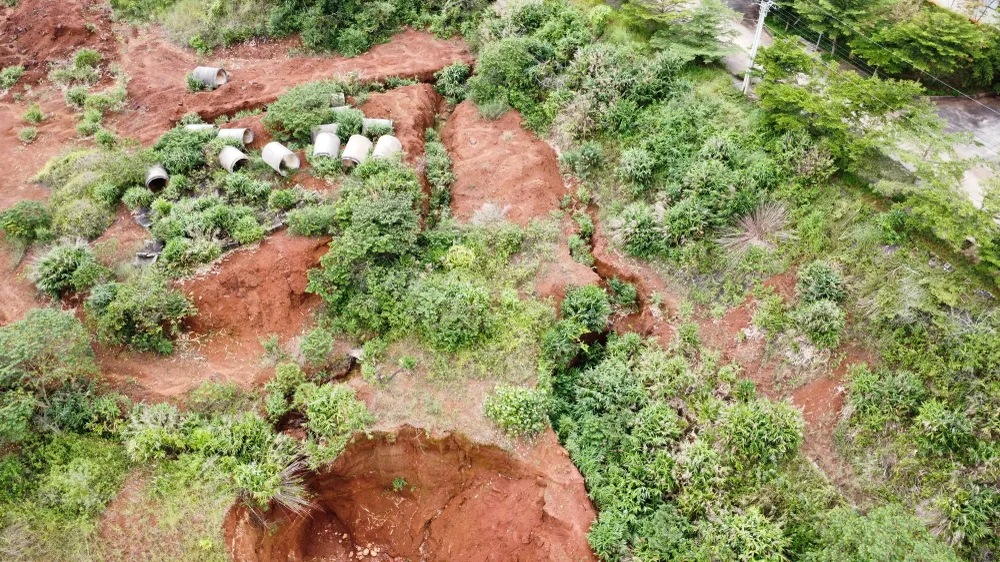

Sạt lở tại dự án khu công nghiệp Nhân Cơ đến nay chưa khắc phục xong. Ảnh: VŨ LONG

Điều này dẫn đến hồ sơ thiết kế không đúng quy định mà thẩm định thông qua và trình Đặng Gia Dũng, Giám đốc Sở Xây dựng Đắk Nông.

Trong khi đó, Đặng Gia Dũng tin tưởng kết quả thẩm định của Đặng Thái Sơn; không kiểm tra, đối chiếu lại các nội dung thẩm định của Sơn đã đảm bảo theo quy định hay chưa mà ký ban hành thông báo kết quả thẩm định, quyết định phê duyệt hồ sơ thiết kế bản vẽ thi công dự án khu công nghiệp này.

Cơ quan điều tra xác định từ năm 2018 – 2020 tại gói thầu 02XL dự án khu công nghiệp Nhân Cơ đã năm lần xảy ra sự cố sụt trượt đất đắp mái taluy âm, gây thiệt hại hơn 55 tỉ đồng.

Khu công nghiệp Nhân Cơ tiếp tục bị sạt lở

Theo UBND tỉnh Đắk Nông, tháng 9-2015, UBND tỉnh phê duyệt dự án khu công nghiệp Nhân Cơ trên diện tích 148 ha, có tổng mức đầu tư hơn 1.600 tỉ đồng. Thời gian thực hiện dự án từ năm 2015-2017.

Đến tháng 9-2021, tiến độ dự án khu công nghiệp Nhân Cơ được UBND tỉnh Đắk Nông điều chỉnh từ năm 2015 đến 2023. Đến nay, dự án cơ bản hoàn thành khoảng 90% khối lượng, một số gói thầu hoàn thành 100% khối lượng.

Đến tháng 9-2021, tiến độ dự án khu công nghiệp Nhân Cơ được UBND tỉnh Đắk Nông điều chỉnh từ năm 2015 đến 2023. Đến nay, dự án cơ bản hoàn thành khoảng 90% khối lượng, một số gói thầu hoàn thành 100% khối lượng.

Tuy nhiên, hiện nay khu công nghiệp Nhân Cơ vẫn còn tiếp tục bị sạt lở. Các cơ quan chức năng tỉnh Đắk Nông vẫn chưa thể xử lý triệt để tình trạng này.
