Thi công điện gió làm hư đường nhưng chậm sửa chữa

(PLO)- Cam kết thi công xong dự án sẽ sửa chữa đường hư hỏng nhưng các chủ đầu tư điện gió ở huyện Kông Chro, tỉnh Gia Lai vẫn chậm trễ khắc phục.
0:00 / 0:00
0:00
  • Nam miền Bắc
  • Nữ miền Bắc
  • Nữ miền Nam
  • Nam miền Nam

Trao đổi với PV, ông Hà Anh Thái, Trưởng phòng Quản lý kết cấu hạ tầng giao thông Sở GTVT tỉnh Gia Lai, xác nhận đến nay các chủ đầu tư dự án điện gió vẫn chưa khắc phục, sửa chữa các đoạn đường Trường Sơn Đông đoạn qua huyện Kông Chro bị hư hỏng do thi công các dự án điện gió.

Theo ông Thái, Công ty CP Phong điện Yang Trung, chủ đầu tư Nhà máy điện gió Yang Trung và Công ty CP Điện gió Chơ Long, chủ đầu tư Nhà máy điện gió Chơ Long, vẫn chưa sửa chữa 10 km đường Trường Sơn Đông bị hư hỏng. Hai công ty này chậm trễ rất nhiều so với thời hạn cuối yêu cầu triển khai khắc phục tuyến Trường Sơn Đông là ngày 30-4.

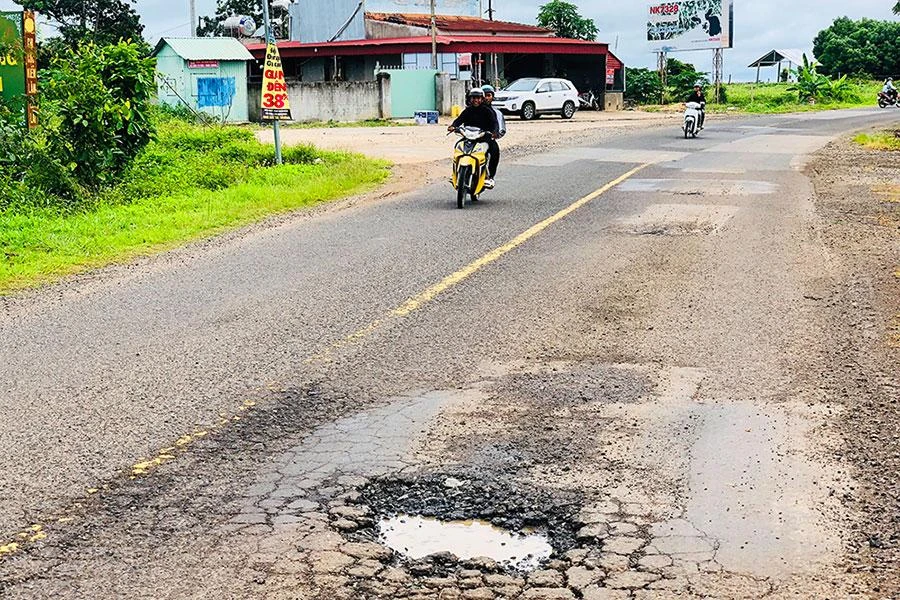

Đường Trường Sơn Đông đoạn qua huyện Kông Chro bị hư hỏng nặng do thi công các dự án điện gió. Ảnh: TH

Đường Trường Sơn Đông đoạn qua huyện Kông Chro bị hư hỏng nặng do thi công các dự án điện gió. Ảnh: TH

10 km đường Trường Sơn Đông bị hư hỏng

“Nếu các chủ đầu tư không hoàn trả đường theo cam kết, UBND tỉnh sẽ có văn bản chỉ đạo Sở Công Thương, Sở KH&ĐT trích phần ký quỹ của các dự án để làm đường, hoàn trả theo quy định. Đồng thời, Sở Công Thương sẽ đề nghị Cục Điện lực Bộ Công Thương chưa nghiệm thu, đưa vào sử dụng các dự án điện gió này” - ông Thái thông tin.

Theo phản ánh của người dân, việc đi lại, cuộc sống hằng ngày của người dân địa phương bị ảnh hưởng rất lớn do đường bị hư hỏng nặng. Vào mùa nông sản, việc vận chuyển gặp nhiều khó khăn, gây nguy hiểm cho người tham gia giao thông. Nhiều đoạn đường ngày càng hư hỏng trầm trọng nhưng không có biện pháp xử lý.

Ông Huỳnh Ngọc Ẩn, Phó Chủ tịch UBND huyện Kông Chro, cho hay UBND huyện đã nhiều lần kiến nghị các chủ đầu tư dự án điện gió có biện pháp khắc phục, sửa chữa nhưng sự việc vẫn kéo dài, chưa xong. Tình trạng này khiến người dân rất bức xúc.

Đến nay, Nhà máy điện gió Yang Trung và Nhà máy điện gió Chơ Long chỉ mới khắc phục 1,7 km đường do huyện quản lý.

Ngoài ra, Công ty CP Đầu tư và Phát triển điện phong Gia Lai, chủ đầu tư Nhà máy điện gió Hưng Hải Gia Lai, trong quá trình thi công dự án cũng làm hư hỏng 4,7 km đường nhưng chỉ mới khắc phục hơn 2 km.

Hai công ty này chậm trễ rất nhiều so với thời hạn cuối yêu cầu triển khai khắc phục tuyến Trường Sơn Đông là ngày 30-4.

Chủ đầu tư nói gì?

Trước đó, năm 2021, các dự án điện gió Yang Trung, Chơ Long, Hưng Hải Gia Lai mượn đường tại huyện Kông Chro để vận chuyển thiết bị, vật liệu xây dựng... Khi đó, các chủ đầu tư cam kết sẽ sửa chữa, hoàn trả lại đường sau khi thi công xong dự án. Tuy nhiên, khi xong dự án, các đơn vị khắc phục rất chậm trễ, ì ạch.

Từ đầu năm 2022, UBND tỉnh Gia Lai đã có văn bản chỉ đạo khắc phục hư hỏng các tuyến giao thông liên quan đến các dự án điện gió trên địa bàn huyện Kông Chro. Sở GTVT cùng các cơ quan chức năng, UBND huyện Kông Chro cũng nhiều lần họp, yêu cầu xử lý dứt điểm nhưng các chủ đầu tư điện gió vẫn chưa thực hiện.

Trong khi đó, trao đổi với PV, ông Phạm Thanh Trường, Phó Giám đốc Công ty CP Đầu tư và Phát triển điện phong Gia Lai, chủ đầu tư Nhà máy điện gió Hưng Hải Gia Lai, cho biết công ty này đã thống nhất phương án hoàn trả đường và làm hồ sơ thi công gửi các cơ quan chức năng. Đơn vị đã chính thức thi công từ tháng 8-2022.

“Việc hoàn trả đường, đơn vị chấp hành và quyết tâm làm chứ không có chuyện cù nhây gì cả. Nhưng do thời tiết mưa nhiều, một số người dân yêu cầu phải thuê đất để làm đường tạm mới cho thi công tiếp nên chậm trễ, thậm chí máy móc của công ty bị người dân đập phá” - ông Trường nói.

Theo lãnh đạo Công ty CP Đầu tư và Phát triển điện phong Gia Lai, đến nay công ty đã thi công khoảng 2 km trong tổng số 4,7 km đường sửa chữa, hoàn trả. Dự kiến một tháng nữa sẽ làm xong.

Còn ông Nguyễn Thái Hà, Tổng giám đốc Công ty CP Phong điện Yang Trung và Công ty CP Điện gió Chơ Long (chủ đầu tư hai dự án nhà máy điện gió Yang Trung và Chơ Long), nói nhà thầu đã triển khai thi công sửa chữa đoạn đường Trường Sơn Đông từ tháng 9-2022. Tuy nhiên, khi PV hỏi về khối lượng, tiến độ thi công thì ông Hà nói “đang ở Hà Nội nên chưa nắm rõ chi tiết”.•

“Đoạn đường Trường Sơn Đông vẫn chưa được khắc phục”

Trước ý kiến của chủ đầu tư dự án điện gió cho rằng đã triển khai thi công sửa chữa đường Trường Sơn Đông, ông Hà Anh Thái, Trưởng phòng Quản lý kết cấu hạ tầng giao thông Sở GTVT tỉnh Gia Lai, khẳng định: “Đoạn đường Trường Sơn Đông vẫn chưa được khắc phục. Cán bộ sở giám sát thường xuyên dưới đó, làm gì có chuyện thi công nào!”.

Ông Thái nói tiếp: “Đây là đường do Sở GTVT quản lý. Về nguyên tắc, các đơn vị muốn thi công sửa chữa phải được Sở GTVT cấp phép. Hiện sở chưa có cấp phép thì làm sao có chuyện khắc phục được. Tôi chỉ nghe nhà đầu tư đã ký hợp đồng với đơn vị thi công, thực tế chưa nhận được bằng văn bản”.
