Bổ sung 300.000 tấn than cho các nhà máy nhiệt điện

(PLO)-  Tập đoàn công nghiệp Than-Khoáng sản Việt Nam đã triển khai cấp bổ sung 300.000 tấn than cho các nhà máy nhiệt điện của Tập đoàn Điện lực Việt Nam trong nửa cuối tháng 5-2023.
0:00 / 0:00
0:00
  • Nam miền Bắc
  • Nữ miền Bắc
  • Nữ miền Nam
  • Nam miền Nam

Tập đoàn công nghiệp Than-Khoáng sản Việt Nam (TKV) vừa cho biết, trong 4 tháng đầu năm 2023, khối lượng than TKV cấp cho các nhà máy nhiệt điện đạt 13,527 triệu tấn, tương đương 35% so với khối lượng hợp đồng.

Theo TKV, như vậy, về cơ bản lượng than cấp cho các nhà máy này đạt tiến độ, một số vượt tiến độ, như một số nhà máy nhiệt điện BOT huy động lượng than cao 4,838 triệu tấn, bằng 43,2% kế hoạch cả năm 11,2 triệu tấn.

Về nhập khẩu than, TKV đã chủ động lập kế hoạch nhập khẩu than về pha trộn từ cuối năm 2022. Quý I-2023, TKV đã nhập khẩu khoảng 2,1 triệu tấn. Quý II-2023 đang tiến hành nhập khẩu với kế hoạch khoảng 2,6 triệu tấn.

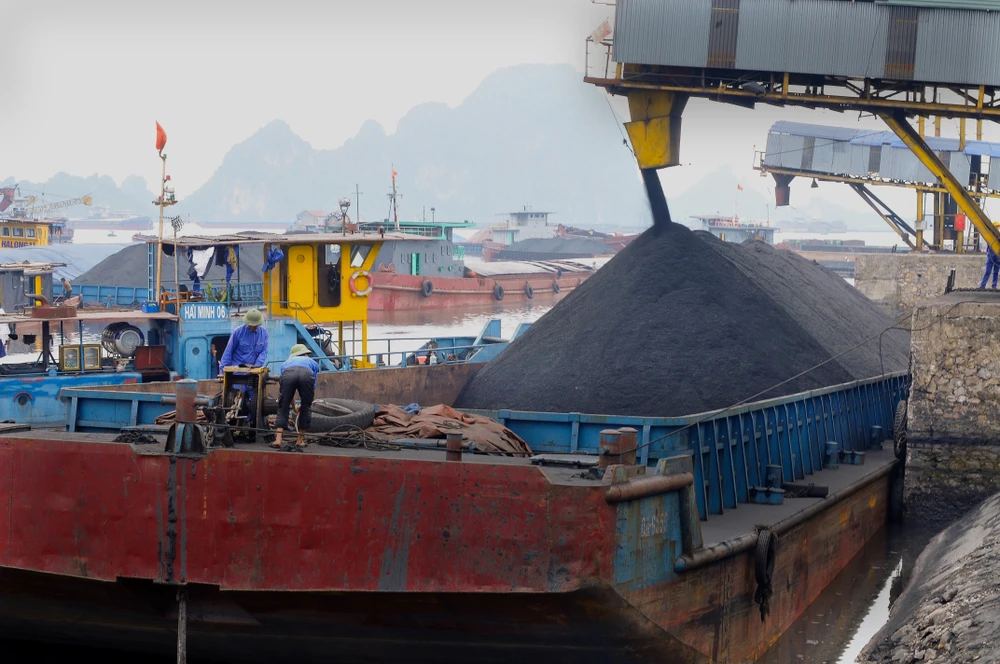

TKV bảo đảm đủ than sản xuất điện trong mùa cao điểm. Ảnh: TKV

TKV bảo đảm đủ than sản xuất điện trong mùa cao điểm. Ảnh: TKV

Trong bối cảnh nguy cơ thiếu điện đã hiện hữu như hiện nay, TKV cho biết sau cuộc họp với Bộ Công Thương và Tập đoàn Điện lực Việt Nam (EVN), tập đoàn này đã lập tức triển khai cấp bổ sung 300.000 tấn cho các nhà máy nhiệt điện của EVN trong nửa cuối tháng 5-2023.

Sang các tháng 6, 7-2023, TKV tiếp tục tăng khối lượng cấp cho các nhà máy nhiệt điện khoảng 180.000 tấn/tháng, trong đó các nhà máy của EVN khoảng 80.000 tấn/tháng, tăng 6% so với tiến độ cam kết trong hợp đồng.

“TKV sẽ cung cấp đủ than vận hành trong mùa khô cho các nhà máy nhiệt điện mà TKV có hợp đồng. Riêng các nhà máy nhiệt điện BOT với tiến độ huy động của EVN, khả năng TKV phải cấp tăng khoảng 2.000.000 tấn” - TKV cho biết.

Tổng khối lượng than cung cấp cho các nhà máy nhiệt điện năm 2023 của TKV sẽ vượt khoảng 6% so với kế hoạch năm 2023.

Tuy nhiên, TKV chia sẻ hiện đang có một khó khăn. Đó là nhu cầu của các nhà máy nhiệt điện tăng cao trong khi khả năng sản xuất của TKV chưa tăng được do chưa được phép khai thác vượt dưới 15% và giấy phép khai thác cho một số dự án chưa được cấp mới.

TKV cho biết nếu không được giải quyết kịp thời thì năm 2023 than nguyên khai khai thác sẽ giảm khoảng 3 triệu tấn so với kế hoạch đầu năm, tương ứng giảm khoảng 2-3 triệu tấn than pha trộn nhập khẩu cấp cho sản xuất điện.

Để giảm áp lực cho sản xuất than trong nước, TKV đề nghị Bộ Công Thương chỉ đạo EVN đưa ra giải pháp phù hợp trong điều độ hệ thống điện quốc gia. Điều tiết hợp lý việc huy động sản lượng điện từ các nhà máy nhiệt điện BOT để giảm áp lực cho TKV có than trong nước để pha trộn với than nhập khẩu.

TKV đề nghị Bộ Công Thương ủng hộ chủ trương và báo cáo Chính phủ để các nhà máy BOT sử dụng than pha trộn nhập khẩu giảm áp lực cho sản xuất than trong nước của TKV.

Cuối cùng, trong giai đoạn khó khăn về huy động nguồn điện, TKV đề nghị Bộ Công Thương chỉ đạo EVN huy động tất cả các nguồn điện như năng lượng tái tạo, các nhà máy nhiệt điện dùng than nhập khẩu...để không dồn áp lực cho một nhà cung cấp than là TKV.
