Mới đây, đoàn công tác của Tổng công ty Truyền tải điện Quốc gia (EVNNPT) do ông Đặng Phan Tường, Chủ tịch HĐTV dẫn đầu đã có buổi kiểm tra tiến độ thi công hai vị trí cột 05 - 06 vượt sông Hậu của đường dây (ĐD) 500 kV Sông Hậu - Đức Hòa.
Gấp rút về đích
Tại hiện trường, ông Đặng Phan Tường, cho biết đây là hai cột điện cao nhất ở Việt Nam (175 m) và dự án đang được gấp rút triển khai thi công để có thể đóng điện giai đoạn 1 dự án trong tháng 12-2019.

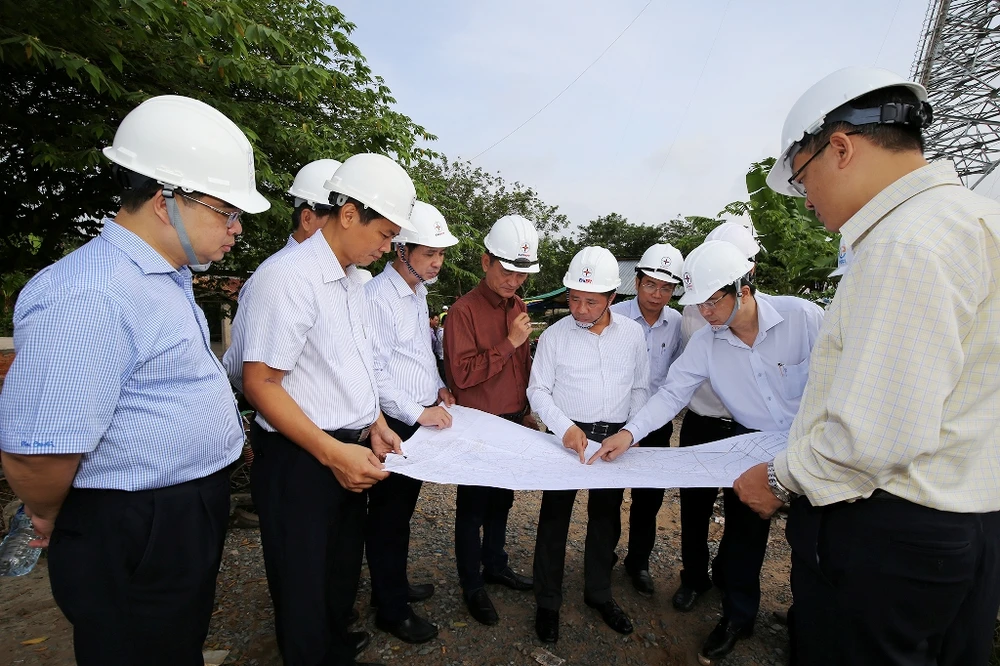

Ông Đặng Phan Tường, Chủ tịch HĐTV EVNNPT kiểm tra tiến độ thi công hai vị trí cột 05 và 06 vượt sông Hậu của đường dây 500 kV Sông Hậu - Đức Hòa
Do việc thi công lắp dựng cột và kéo dây tại hai vị trí này rất khó khăn, phức tạp, cần nhiều thời gian nên việc hoàn thành “khoảng néo” của hai cột này ảnh hưởng rất lớn đến tiến độ chung của cả dự án.
Vì vậy, EVNNPT đã chỉ đạo SPMB (đơn vị quản lý dự án) và Công ty Truyền tải điện 4 (đơn vị tư vấn giám sát, sẽ tiếp nhận đường dây để quản lý vận hành) tập trung phối hợp và hỗ trợ Công ty Cổ phần Xây lắp điện 1 (PCC1) thi công đúng tiến độ và đảm bảo chất lượng cho hai vị trí này cũng như toàn bộ dự án.
Theo ông Võ Hồng Quang, Phó TGĐ PCC1, do vị trí hai cột gần bờ sông, nên mặt bằng thi công chật hẹp, khó tập kết vật liệu, ảnh hưởng lớn đến quá trình thi công, mỗi vị trí có hơn 1.000 m3 bê tông nên mất gần bốn tháng mới đổ xong móng cột.
Để vận chuyển cột (trọng lượng khoảng 800 tấn/cột) đến vị trí, PCC1 phải thuê xà lan loại lớn để vận chuyển và sử dụng hai xe cẩu để phục vụ thi công. Tuy nhiên, xe cẩu chỉ hỗ trợ thi công lắp dựng cột đến độ cao 100 m. Phần cột cao hơn, PCC1 phải lắp dựng thủ công.
Vượt qua khó khăn để thi công
Cũng theo ông Võ Hồng Quang, do ảnh hưởng của gió nên cột có độ rung lớn, gây rất nhiều khó khăn cho quá trình thi công. Vừa kết hợp phương tiện và sử dụng biện pháp thủ công, mỗi vị trí cột PCC1 phải lắp dựng trong vòng hai tháng mới hoàn thành.
Chủ tịch HĐTV EVNNPT Đặng Phan Tường tặng quà động viên công nhân Công ty CP Xây lắp điện 1 thi công vị trí 05-06 ĐD 500 kV Sông Hậu-Đức Hòa
Khoảng cách giữa hai cột 05 và 06 vượt sông Hậu là 1.378 m nhưng “khoảng néo” kéo dây dài gần 2.900 m. Trong khi đó, sông Hậu là đường vận chuyển quốc tế do Cảng vụ miền Nam quản lý. Đoạn sông này thường xuyên có tàu lớn di chuyển, việc thi công kéo dây dẫn, dây chống sét, cáp quang được PCC1 sử dụng thiết bị bay Navi plycam để rải dây mồi phục vụ kéo dây cho khoảng cột này.
“Chúng tôi phấn đấu hoàn thành kéo dây khoảng cột này trước ngày 15-12 để bàn giao cho chủ đầu tư chuẩn bị đóng điện giai đoạn 1” - ông Quang nhấn mạnh.
Ông Trương Hữu Thành, Giám đốc SPMB, cho biết ĐD 500kV Sông Hậu - Đức Hòa có chiều dài 133 km, thiết kế hai mạch, dây dẫn phân pha bốn dây loại ACSR 600/76, riêng các khoảng vượt sông Hậu và sông Tiền sử dụng dây dẫn tăng cường lực phân pha 4 dây loại AACSR 635/117. Hiện nay, SPMB đang tập trung hoàn thành đóng điện giai đoạn 1 cho ĐD 500kV Sông Hậu - Đức Hòa vào giữa tháng 12 tới để cấp điện phục vụ Nhà máy nhiệt điện Sông Hậu 1 phát điện thử nghiệm.
Hiện giai đoạn 1 dài 36,65 km, bao gồm 78 vị trí, các nhà thầu thi công đã đúc xong 78/78 vị trí móng, dựng xong 64/78 cột và đang tiến hành kéo dây. Giai đoạn hai dài 96,35 km, với 190 vị trí cột, SPMB đã bàn giao được 24 vị trí móng, phê duyệt phương án bồi thường cho 164 hộ, đang kiểm đếm áp giá đền bù cho 1.958 hộ dân và dự kiến đóng điện giai đoạn 2 vào cuối năm 2020.
