Theo đó, Ban Quản lý dự án Đường sắt, cho rằng việc kiểm tra của Hội đồng nghiệm thu Nhà nước là công việc kiểm tra thường kỳ, thực hiện theo kế hoạch.
Sau khi nhận được các ý kiến của đơn vị, Ban Quản lý dự án Đường sắt đã chỉ đạo Tư vấn, Tổng thầu khắc phục, bổ sung tài liệu minh chứng làm rõ các nội dung liên quan.
Cụ thể, đối với việc ghỉ sét đường ray, Ban Quản lý dự án đường sắt khẳng định phụ kiện nhập khẩu của dự án với đầy đủ tiêu chuẩn và thí nghiệm kiểm tra của nhà máy sản xuất có đầy đủ CO, CQ; được Tổng thầu bảo quản tại kho bãi theo đúng quy định, như kho bãi được đầm lèn chắc chắn, ray được kê kích, xếp đủ số hàng và che phủ bạt để không bị ô xi hóa.
Đối với phụ kiện được đóng nguyên đai, nguyên kiện từ nhà máy và được bảo quản trong kho có mái che. Kiểm tra trước khi lắp đặt cho thấy toàn bộ phụ kiện đều mới xuất xưởng và đã được bôi lớp dầu chống gỉ.
Trong quá trình thi công ngoài công trường, phải lắp ráp tổ hợp thành các mô đun cộng với quá trình làm sạch sau đổ bê tông liên kết đã làm lớp dầu chống gỉ của một số phụ kiện không còn, cộng với điều kiện thời tiết bên ngoài (nắng, mưa) nên một số vị trí đã bị oxi hóa bề mặt.
"Thực trạng này đã được báo cáo giải trình ngay trong quá trình kiểm tra. Sau thời điểm Hội đồng nghiệm thu đi kiểm tra, Ban đã chỉ đạo và Tổng thầu đã thực hiện bôi dầu mỡ bảo vệ phụ kiện đã lắp đặt..."- ban quản lý đường sắt giải thích.

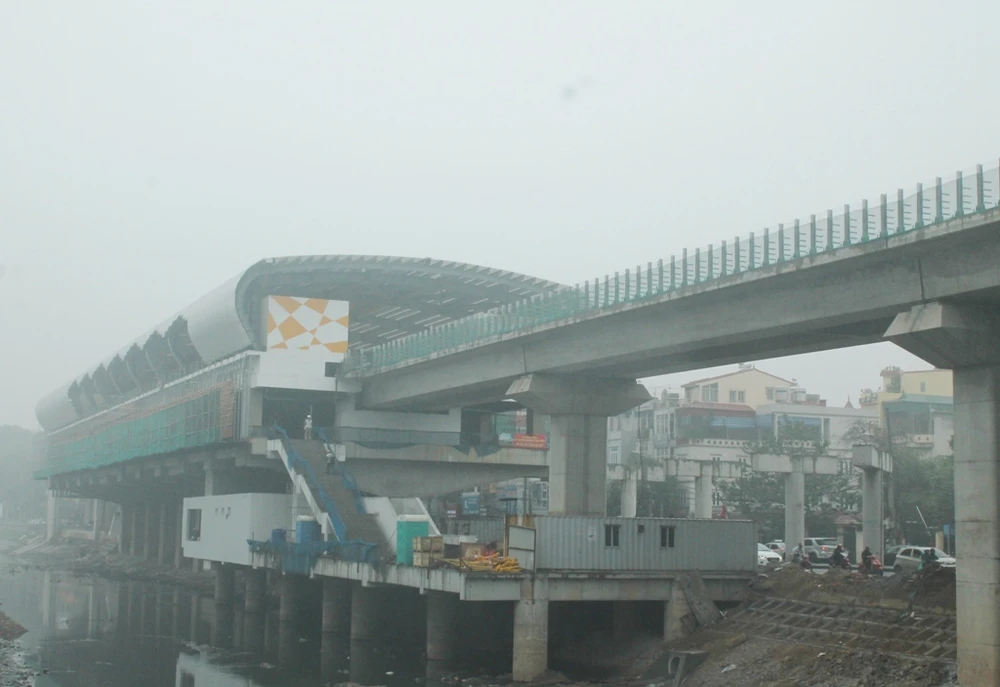

Sau khi có kết luận Ban Quản lý dự án đường sắt đã nhanh chóng khắc phục. Ảnh: VIẾT LONG
Liên quan đến việc Hội đồng nghiệm thu Nhà nước, cho rằng tại một số vị trí mối nối giữa ray hàn dài và ray tiêu chuẩn (25m) có khe hở chưa đáp ứng yêu cầu kỹ thuật là 8mm, thực tế là lớn hoặc nhỏ hơn 8mm. Việc này tiềm ẩn nguy cơ cháy mối nối hoặc ray bị đứt gãy do tác động bởi nhiệt độ.
Ban quản lý dự án đường sắt lý giải, ray đường sắt đô thị tuyến Cát Linh - Hà Đông được thiết kế hàn liền, có các cầu ray kết nối với vị trí đặt ghi. Khe hở được thiết kế là 8mm (± 2mm) theo nhiệt độ trung bình tính toán. Sau khi lắp đặt, hệ thống đường ray vẫn đang trong quá trình căn chỉnh và chưa điều chỉnh cố định ở phạm vi có mối nối.
Việc kiểm tra hiện trường tiếp tục còn được thực hiện trong suốt quá trình thi công lắp đặt và trong giai đoạn khai thác sau này để đảm bảo tiêu chuẩn nêu trên. Nội dung nhận xét và khuyến cáo nêu trên của Hội đồng thường xuyên được kiểm tra và điều chỉnh phù hợp.
Về việc Hội đồng nghiệm thu Nhà nước kết luận Tổng thầu EPC chưa tính toán cụ thể về vấn đề ảnh hưởng tác động bởi nhiệt độ và các điều kiện chạy tàu đến tấm bản bê tông cốt thép đúc tại chỗ liên kết các tà vẹt với dầm hộp để có các giải pháp kỹ thuật phù hợp tránh hiện tượng nứt trong quá trình khai thác. Nhất là các tấm bê tông ở khu vực ghi có kích thước tương đối lớn. Thực tế tại hiện trường, một số vị trí đã xuất hiện vết nứt dài và sâu.
Liên quan đến kết luận trên, Ban quản lý dự án Đường sắt khẳng định kết cấu đường ray và liên kết giữa tà vẹt đường ray và bản mặt cầu sử dụng trong dự án đều được áp dụng trong các dự án của Trung Quốc.
"Đối với các vết nứt từ biến bê tông trên bản liên kết theo “Quy phạm thiết kế kết cấu bê tông” GB50010-2010 được phép có vết nứt không lớn hơn 0,2mm. Căn cứ quy phạm để xử lý các vết nứt nếu vượt quá trị số cho phép..."- Ban Quản lý đường sắt lý giải.
Liên quan đến những sai sót về kết cấu thép, xử lý nền đất yếu... Ban Quản lý dự án đường sắt khẳng định việc thi công đều đảm bảo đúng thiết kế và các tính toán về chịu lực...
