EVNNPT đóng điện trạm 500kV Vân Phong, vượt tiến độ 27 ngày

(PLO)- Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đóng điện dự án trạm biến áp 500kV Vân Phong và đấu nối, vượt tiến độ 27 ngày so với kế hoạch, sẵn sàng phục vụ phát điện thử nghiệm Nhà máy Nhiệt điện BOT Vân Phong 1.
0:00 / 0:00
0:00
  • Nam miền Bắc
  • Nữ miền Bắc
  • Nữ miền Nam
  • Nam miền Nam

Ngày 28-11, Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Ban Quản lý dự án các công trình điện miền Trung (CPMB) phối hợp với các đơn vị liên quan đóng điện dự án trạm biến áp (TBA) 500kV Vân Phong và đấu nối, vượt trước tiến độ 27 ngày so với kế hoạch, sẵn sàng phục vụ phát điện thử nghiệm Nhà máy Nhiệt điện BOT Vân Phong 1 (Khánh Hòa).

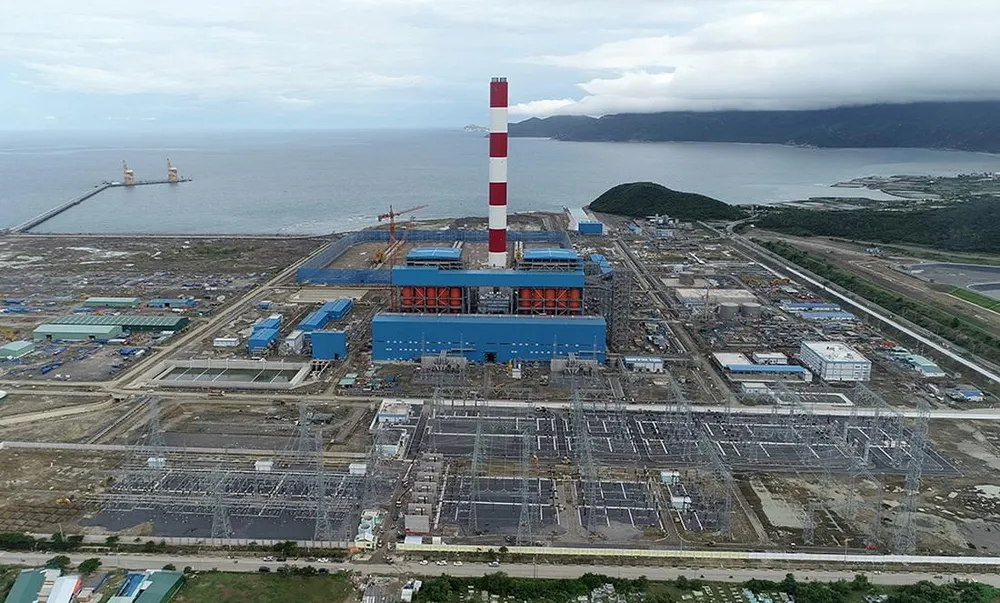

TBA 500kV Vân Phong và đấu nối được đóng điện, sẵn sàng phục vụ vận hành thử nghiệm Nhà máy Nhiệt điện BOT Vân Phong 1.

TBA 500kV Vân Phong và đấu nối được đóng điện, sẵn sàng phục vụ vận hành thử nghiệm Nhà máy Nhiệt điện BOT Vân Phong 1.

Dự án được khởi công tháng 9-2021, theo tiến độ cam kết với chủ đầu tư nhiệt điện BOT Vân Phong 1, dự án này phải hoàn thành trước ngày 26-12-2022. TBA 500kV Vân Phong và đường dây đấu nối có tổng mức đầu tư 1.098 tỉ đồng.

Lãnh đạo EVNNPT cùng các đơn vị tham gia dự án chứng kiến thời khắc đóng điện TBA 500kV Vân Phong và đấu nối.

Lãnh đạo EVNNPT cùng các đơn vị tham gia dự án chứng kiến thời khắc đóng điện TBA 500kV Vân Phong và đấu nối.

Ông Nguyễn Đức Tuyển, Giám đốc CPMB cho biết: Trong quá trình thi công, dự án gặp rất nhiều thách thức như dịch COVID-19 bùng phát rộng khắp cả nước trong năm 2021, hầu hết các địa phương đều phong tỏa và chưa biết khi nào kết thúc khiến chủ đầu tư gặp nhiều thách thức.

Đặc biệt, giá nhiên vật liệu sắt thép, xăng dầu, nhân công tăng mạnh gây rất nhiều áp lực cho chủ đầu tư và nhà thầu. Cùng với đó, tính đến, tháng 9-2021, mặt bằng dự án còn rất nhiều vướng mắc mặt bằng vị trí cột và hành lang tuyến.

Để đảm bảo tiến độ dự án, EVNNPT/CPMB lập tiến độ chi tiết các hạng mục công việc, bám sát công trường để đôn đốc giám sát, kịp thời giải quyết những vướng mắc để đẩy nhanh tiến độ cũng như đảm bảo chất lượng của dự án.

Nhà thầu tư vấn thiết kế cử cán bộ giám sát tác giả có mặt thường xuyên tại hiện trường để xử lý kịp thời các vướng mắc phát sinh, đảm bảo tiến độ thi công của nhà thầu. Các nhà thầu thi công xây lắp bố trí đầy đủ nhân lực, vật tư, phương tiện máy móc thiết bị thi công trên công trường, tranh thủ thời tiết đẩy nhanh tiến độ thi công.

Việc đóng điện dự án đảm bảo cung cấp điện an toàn, liên tục cho phụ tải khu vực tỉnh Khánh Hòa và các tỉnh lân cận; đáp ứng nhu cầu phát triển kinh tế, xã hội của khu vực kinh tế trọng điểm vùng duyên hải Nam Trung Bộ; Giải tỏa công suất của nhà máy điện BOT Vân Phong 1 và công suất của các nhà máy điện năng lượng tái tạo khu vực tỉnh Ninh Thuận, Khánh Hòa và tỉnh Phú Yên; Góp phần đảm bảo tiêu chí N-1, tăng cường ổn định hệ thống điện, nâng cao độ tin cậy, an toàn cung cấp điện cho hệ thống điện quốc gia.

Để có được kết quả trên, theo ông Trương Hữu Thành, Phó Tổng giám đốc EVNNPT, dự án thường xuyên nhận được sự quan tâm của Chính phủ, Thủ tướng Chính phủ, các bộ, ngành, Ban chỉ đạo Quốc gia về phát triển Điện lực, Tập đoàn Điện lực Việt Nam (EVN) trong việc chỉ đạo, tháo gỡ những khó khăn vướng mắc trong công tác giải phóng mặt bằng. Cùng với đó là sự vào cuộc quyết liệt của chính quyền địa phương từ cấp tỉnh/huyện/xã có đường dây đi qua đã tạo mặt bằng để đơn vị thi công triển khai dự án và hoàn thành dự án.

Cùng với đó, EVNNPT/CPMB cử CBCNV thường xuyên có mặt trên công trường để tập trung điều hành công tác thi công, tháo gỡ và xử lý kịp thời các khó khăn vướng mắc phát sinh trong quá trình thi công. Trong một số tình huống có phương án tăng cường, bổ sung nhân lực, phương tiện thi công cho các đội kéo dây, điều động kịp thời vật tư trong quá trình thi công.

EVNNPT ghi nhận và đánh giá cao CPMB, các nhà thầu trong thời gian qua đã thi công ngày đêm để đạt được khối lượng công việc rất lớn để đưa dự án về đích. Trong quá trình thi công đảm bảo an toàn cho người, thiết bị và an ninh công trường.

Phó Tổng giám đốc EVNNPT Trương Hữu Thành cho biết: Việc đóng điện dự án TBA 500kV Vân Phong và đấu nối kịp thời phục vụ phát điện thử nghiệm Nhà máy nhiệt điện BOT Vân Phong 1 và sẵn sàng để giải tỏa công suất của nhà máy. Tuy nhiên, để giải tỏa hết công suất của nhà máy thì cần phải hoàn thành đường dây 500kV Vân Phong – Vĩnh Tân. Hiện nay, EVNNPT và các vị tham gia dự án đang nỗ lực phấn đấu để hoàn thành dự án trong tháng 12-2022 theo chỉ đạo của Chính phủ và EVN.

Lãnh đạo EVNNPT yêu cầu CPMB đôn đốc nhà thầu cung cấp vật tư thiết bị đúng tiến độ, đôn đốc nhà thầu thi công kéo dây đảm bảo tiến độ đề ra. CPMB phối hợp với các cấp điều độ để bố trí lịch cắt điện hợp lý, phối hợp với Nhà máy BOT Vân Phong 1 để đấu nối thí nghiệm đồng bộ nhằm đảm bảo truyền tải điện cho nhà máy.

Lãnh đạo EVNNPT cũng đề nghị các nhà thầu xây lắp trong quá trình thi công cần đảm bảo tuyệt đối an toàn con người, trang thiết bị. Quá trình thi công không vì tiến độ mà làm ảnh hưởng chất lượng dự án...
