Một nguồn tin của PLO cho biết UBND tỉnh Đắk Nông đã giao Thanh tra tỉnh chủ trì xây dựng kế hoạch, đôn đốc các đơn vị liên quan khắc phục sai phạm, thực hiện các yêu cầu của Thanh tra Chính phủ (TTCP) liên quan các dự án điện gió, điện mặt trời, thủy điện.
Hoán đổi vị trí xây dựng

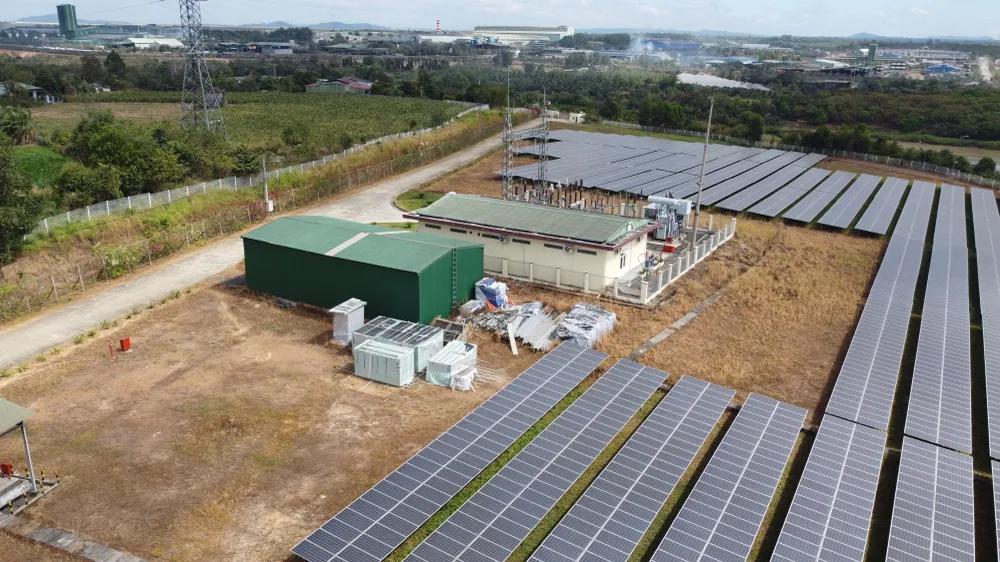

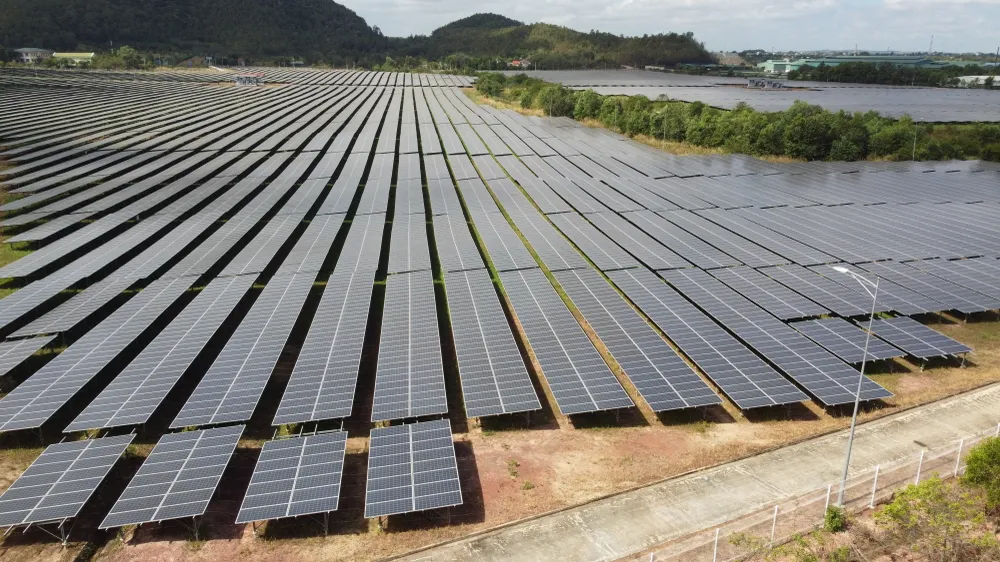

Theo hồ sơ, tháng 4-2018, UBND tỉnh Đắk Nông chấp thuận chủ trương đầu tư dự án nhà máy điện mặt trời (NMĐMT) Trúc Sơn do Công ty Europe Clean Energies Japan K.K và Công ty CP Tập đoàn truyền thông Thanh Niên làm chủ đầu tư. Dự án có công suất thiết kế 44,4 MWp, tổng mức đầu tư hơn 1.100 tỉ đồng.
Dự án sẽ được thực hiện trên diện tích hơn 50,7 ha tại xã Trúc Sơn, huyện Cư Jút, tỉnh Đắk Nông. UBND tỉnh Đắk Nông cho dự này được hưởng nhiều ưu đãi như miễn thuế thu nhập cho doanh nghiệp trong vòng 15 năm; trong 9 năm tiếp theo được giảm 50% thuế thu nhập kể từ khi doanh nghiệp có phát sinh chịu thuế. Ngoài ra, chủ đầu tư còn được miễn giảm tiền thuê đất, tiền sử dụng đất…
Theo một lãnh đạo UBND huyện Cư Jút, do không giải phóng mặt bằng được nên không triển khai dự án được ở xã Trúc Sơn. Sau đó, UBND tỉnh Đắk Nông trình Bộ Công Thương thống nhất di dời dự án đến thực hiện ở xã Tâm Thắng, huyện Cư Jút.
Theo một cán bộ UBND xã Tâm Thắng, khu vực đang xây dựng dự án điện mặt trời Trúc Sơn trước đây quy hoạch sử dụng đất dự trữ để xây dựng các khu tái định cư của huyện.
Cấp dự án trái quy hoạch
Theo kết luận của TTCP, UBND tỉnh Đắk Nông chấp thuận chủ trương đầu tư dự án NMĐMT Cư Jút và dự án NMĐMT Trúc Sơn khi vị trí khu đất thực hiện các dự án chưa phù hợp với quy hoạch, kế hoạch sử dụng đất của huyện Cư Jút và quy hoạch xây dựng nông thôn mới thị trấn Ea Tling, xã Trúc Sơn, huyện Cư Jút. Việc làm này đã vi phạm Luật Đầu tư năm 2014.
Tổ giúp việc không lấy ý kiến tham gia của các cơ quan liên quan trong việc thẩm định dự án là vi phạm quy định.
Cơ quan chức năng không thẩm định, đánh giá năng lực tài chính của nhà đầu tư dự án NMĐMT Cư Jút. Chủ đầu tư hai dự án trên chưa thực hiện việc báo cáo đánh giá tác động môi trường cho hạng mục đường dây 110 kv.
TTCP kết luận: dự án NMĐMT Trúc Sơn là một trong năm dự án chưa chuyển đổi mục đích sử dụng đất sang đất xây dựng công trình năng lượng; khởi công trong khi đất xây dựng dự án chưa được UBND tỉnh Đắk Nông cho thuê. Những điều này vi phạm quy định pháp luật.
Dự án NMĐMT Cư Jút vận hành thương mại trước khi được cơ quan có thẩm quyền kiểm tra công tác nghiệm thu, ra thông báo kết quả kiểm tra công tác nghiệm thu công trình hoàn thành. Điều này là vi phạm quy định pháp luật.
Theo TTCP, để xảy ra khuyết điểm, vi phạm trên, trách nhiệm thuộc các chủ đầu tư, Công ty Mua bán điện, Tập đoàn Điện lực Việt Nam, các cơ quan, đơn vị liên quan, UBND tỉnh Đắk Nông...
Đắk Nông triển khai khắc phục
UBND tỉnh Đắk Nông đã yêu cầu thủ trưởng các cơ quan liên quan, chủ tịch UBND các huyện Tuy Đức, Đắk Song, Cư Jút khẩn trương thực hiện các yêu cầu của TTCP.
UBND tỉnh Đắk Nông giao Thanh tra tỉnh chủ trì, phối hợp các đơn vị liên quan theo dõi, đôn đốc việc tổ chức thực hiện các nội dung trong kế hoạch do UBND tỉnh ban hành; tổng hợp, báo cáo UBND tỉnh kết quả thực hiện; tham mưu UBND tỉnh báo cáo kết quả thực hiện kết luận thanh tra gửi TTCP theo quy định.
