Ngày 18-3 tại Khánh Hòa, Tập đoàn Điện lực Việt Nam (EVN), Tổng công ty Truyền tải điện Quốc gia (EVNNPT) và Ban Quản lý dự án các công trình điện miền Trung (CPMB) khai trương đồng hồ đếm ngược thời gian, phát động phong trào thi đua liên kết xây dựng cụm công trình giải tỏa công suất Nhà máy Nhiệt điện BOT Vân Phong 1.
Tham dự chương trình có ông Cao Xuân Thành - Phó Trưởng Ban Ban Chỉ đạo quốc gia về phát triển điện lực, ông Dương Quang Thành – Chủ tịch Hội đồng thành viên EVN, ông Nguyễn Tuấn Tùng - Chủ tịch Hội đồng thành viên EVNNPT, ông Phạm Lê Phú - Tổng Giám đốc EVNNPT, cùng lãnh đạo các đơn vị trực thuộc và nhà nhầu.
Lãnh đạo EVN/EVNNPT và các đơn vị khai trương đồng hồ đếm ngược thời gian thực hiện dự án. Ảnh: TA
Cụm dự án này gồm: Trạm biến áp 500kV Vân Phong và đấu nối; Đường dây 500kV Vân Phong - Vĩnh Tân; Đường dây 500kV đấu nối trạm biến áp (TBA) 500 kV Thuận Nam vào Đường dây 500kV Vân Phong – Vĩnh Tân. Đây là những dự án trọng điểm để đảm bảo cung cấp điện cho khu vực Nam Trung Bộ và miền Nam giai đoạn từ năm 2023 trở đi.
Theo cam kết, EVN phải hoàn thành Dự án đường dây 500kV Vân Phong - Vĩnh Tân không muộn hơn ngày 26-12-2022. Từ nay đến mốc thời gian đó, công trường còn 282 ngày để thi công. Nếu chậm, EVN sẽ phải bồi thường chi phí rất lớn mỗi ngày. Đồng thời, sau 6 tháng, nếu không khắc phục được, chủ đầu tư có quyền chấm dứt dự án và Bộ Công Thương phải mua lại Dự án.
Ngoài việc ra, việc đầu tư xây dựng các dự án lưới điện đồng bộ giải tỏa công suất nhiệt điện BOT Vân Phong 1 còn có ý nghĩa rất quan trọng trong việc vận hành lưới điện truyền tải, đảm bảo cung cấp điện và góp phần không nhỏ vào việc phát triển kinh tế xã hội, an ninh quốc phòng cho các tỉnh khu vực Duyên hải Nam Trung Bộ; giải tỏa công suất của các nhà máy điện sử dụng năng lượng tái tạo khu vực tỉnh Khánh Hòa, Ninh Thuận và các tỉnh lân cận; góp phần đảm bảo cung ứng điện cho miền Nam,...

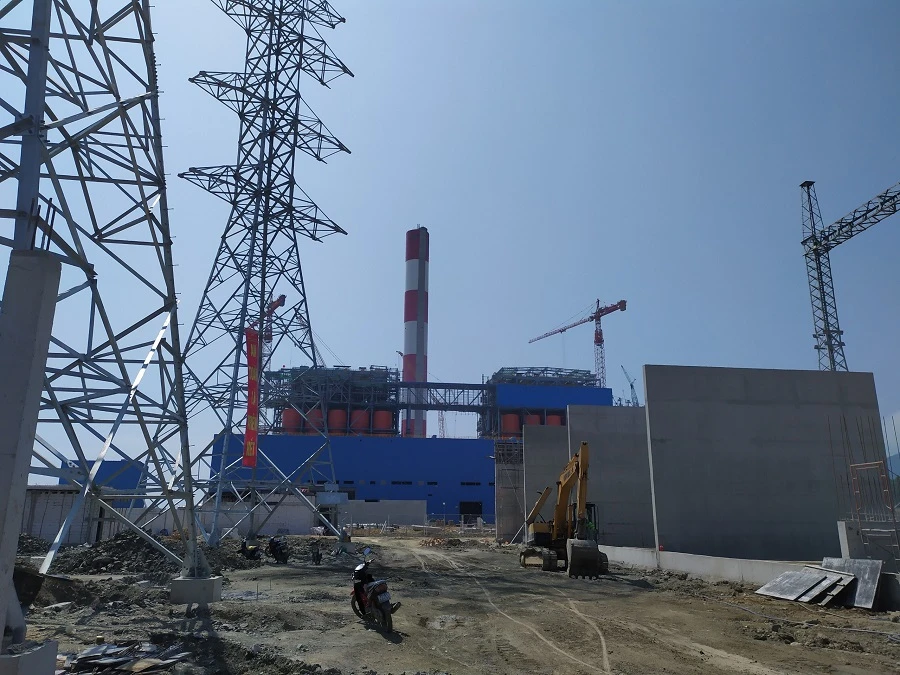

Cụm công trình giải tỏa công suất Nhà máy Nhiệt điện BOT Vân Phong 1 có tổng mức đầu tư hơn 4.000 tỉ đồng. Ảnh: TA
Ông Nguyễn Đức Tuyển, Giám đốc CPMB cho biết, các đơn vị tập trung thi công dự án từ tháng 10-2021. Tính đến ngày 18-3, các địa phương đã bàn giao mặt bằng Dự án đường dây 500kV Vân Phong – Vĩnh Tân được 300/304 vị trí móng, về hành lang tuyến, các địa phương đã bàn giao 183/304 khoảng cột. Về khối lượng thi công toàn tuyến đã đào móng xong 162/304 vị trí, đúc móng xong 133/304 vị trí, lắp dựng cột xong 35/304 vị trí và đang dựng cột 30 vị trí,...
Đối với dự án TBA 500kV Vân Phong, chủ đầu tư đã bàn giao mặt bằng và nhà thầu đang triển khai thi công theo tiến độ yêu cầu đặt ra. Để có được kết quả trên, quá trình triển khai dự án, EVN/EVNNPT luôn nhận được sự quan tâm chỉ đạo sát sao của Chính phủ, bộ ngành, sự ủng hộ và giúp đỡ của chính quyền, người dân có đường dây đi qua thuộc các tỉnh Khánh Hòa và Ninh Thuận.
Phát biểu tại Lễ phát động thi đua liên kết, Chủ tịch HĐTV EVN Dương Quang Thành giao nhiệm vụ cho các đơn vị phải cử lãnh đạo có trách nhiệm bám tuyến để tập trung tổ chức điều hành công trường, huy động tất cả các nguồn lực, tranh thủ thời gian, thời tiết, nỗ lực phấn đấu, hăng say làm việc;
Đồng thời phối hợp tốt hơn nữa với các địa phương trong việc đẩy nhanh, đẩy mạnh tiến độ giải phóng mặt bằng, tiến độ thi công dự án, đảm bảo hoàn thành đúng theo cam kết không muộn hơn ngày 26-12-2022, đảm bảo chất lượng, hiệu quả và đáp ứng các yêu cầu kỹ thuật.
Ông Dương Quang Thành, Chủ tịch EVN (trái) và lãnh đạo EVN/EVNNPT trao quà cho các đơn vị thi công dự án đường dây 500kV Vân Phong – Vĩnh Tân. Ảnh: TA |
Ông Nguyễn Tuấn Tùng – Chủ tịch HĐTV EVNNPT cho biết: EVNNPT cũng quan tâm đặc biệt, thường xuyên chỉ đạo, đôn đốc sát sao, tích cực làm việc với lãnh đạo các tỉnh Khánh Hòa, Ninh Thuận để tháo gỡ các khó khăn, vướng mắc trong quá trình triển khai các dự án. Đến nay, công tác thi công và phần giải phóng mặt bằng còn lại của các dự án đang được gấp rút triển khai theo kế hoạch, nguồn vốn cho các dự án đã được EVNNPT bố trí đủ.
Tuy nhiên, khối lượng công việc còn lại phải thực hiện rất lớn, triển khai trong các điều kiện không thuận lợi: Tình hình dịch bệnh COVID-19 bùng phát mạnh trên cả nước trong thời gian qua và vẫn đang diễn biến khó lường; điều kiện thời tiết khắc nghiệt, thường xuyên mưa bão và nắng nóng gay gắt kéo dài,...
EVNNPT/CPMB đã yêu cầu nhà thầu xây lắp bố trí đầy đủ nhân lực, vật tư, phương tiện máy móc thiết bị thi công trên công trường, tranh thủ thời tiết, sẵn sàng tổ chức thi công theo hình thức cuốn chiếu, đảm bảo hoàn thành theo các mốc tiến độ: Bàn giao công trình tạm phục vụ thi công đồng bộ với tiến độ bàn giao móng tháng 4-2022 và hành lang tuyến tháng 6-2022, đúc móng, lắp dựng cột ngày 31-8, kéo dây ngày 30-11.
(PLO)- Trong tháng 2-2022, tỉnh Khánh Hòa sẽ bàn giao toàn bộ vị trí móng dự án đường dây 500kV Vân Phong – Vĩnh Tân.
