Dự án hầm chui Nguyễn Văn Linh - Nguyễn Hữu Thọ, nhiều đơn vị bị xử phạt

(PLO)- Thanh tra Sở GTVT TP.HCM đã yêu cầu chủ đầu tư, nhà thầu khẩn trương khắc phục những thiếu sót dự án hầm chui Nguyễn Văn Linh - Nguyễn Hữu Thọ, quận 7.

0:00 / 0:00
0:00
  • Nam miền Bắc
  • Nữ miền Bắc
  • Nữ miền Nam
  • Nam miền Nam

Thanh tra giao thông - Sở GTVT TP.HCM vừa thông báo kết luận Thanh tra chuyên ngành về công tác quản lý chất lượng và biện pháp đảm bảo an toàn giao thông trong quá trình thi công công trình hầm chui nút giao thông Nguyễn Văn Linh - Nguyễn Hữu Thọ, quận 7.

Chủ đầu tư chưa tích cực phối hợp

Theo Thanh tra giao thông, dự án hầm chui Nguyễn Văn Linh - Nguyễn Hữu Thọ có tổng tiến độ thi công là 15 tháng, được khởi công từ năm 2020, đến nay vẫn chưa hoàn thành và đang tiếp tục triển khai thi công.

Cơ quan thanh tra kết luận, việc chậm trễ thực hiện dự án do chủ đầu tư chưa chủ động, tích cực trong phối hợp với các ban, ngành có liên quan. Bên cạnh đó, công tác phối hợp, thẩm định, phê duyệt các thiết kế, dự toán liên quan đến công tác di dời hệ thống hạ tầng kỹ thuật giữa các sở ngành cũng có nhiều chậm trễ, làm ảnh hưởng đến tổng tiến độ thi công.

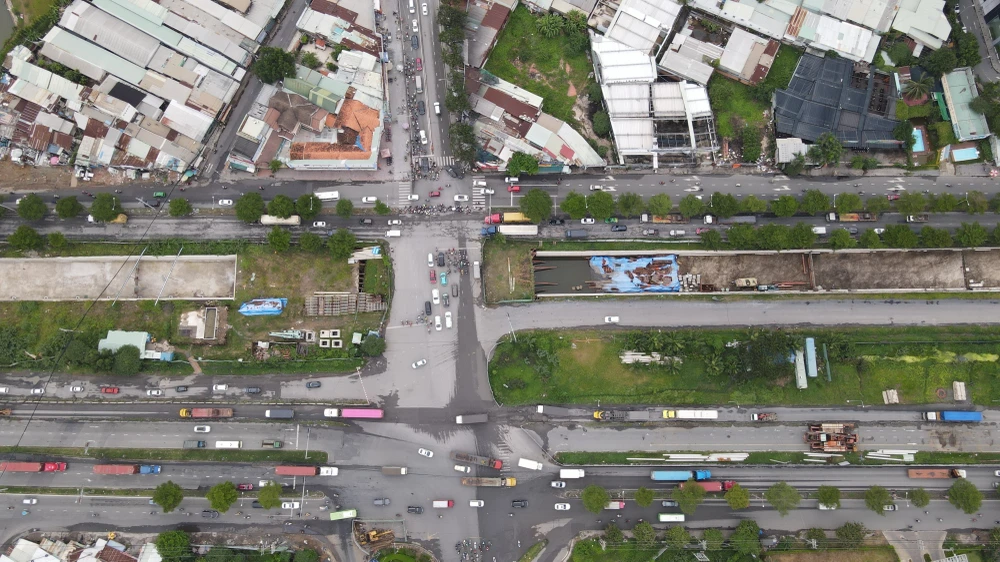

Thanh tra dự án hầm chui Nguyễn Văn Linh - Nguyễn Hữu Thọ, các đơn vị cần khẩn trương khắc phục
Dự án xây dựng hầm chui Nguyễn Văn Linh - Nguyễn Hữu Thọ đang được triển khai thi công. Ảnh: ĐÀO TRANG

Công tác tổ chức thực hiện và phê duyệt khảo sát, thiết kế di dời các công trình hạ tầng kỹ thuật ngầm hầm chui Nguyễn Văn Linh có liên quan đến các sở ngành chưa được thực hiện đồng bộ, chính xác, phù hợp với các quy định hiện hành.

Từ đó, dẫn đến việc di dời gặp nhiều vướng mắc, kéo dài thời gian di dời, thời gian thực hiện dự án, làm dự án phải điều chỉnh kéo dài tiến độ thi công.

"Công trình triển khai thi công trên đường bộ đang khai thác, việc kéo dài tiến độ thi công, thời gian hoàn thành công trình đã ảnh hưởng lớn đến mục tiêu công trình, làm giảm năng lực thông hành nút giao thi công, giảm hiệu quả chống ùn tắc giao thông" - Thanh tra giao nêu bất cập.

Dự án còn bất cập khâu tổ chức

Thanh tra giao thông cho biết sau khi kiểm tra, tại gói thầu xây lắp 1 đã thực hiện biện pháp đảm bảo an toàn giao thông trong quá trình thi công chưa đầy đủ. Cụ thể, rào chắn ở hai đầu đoạn thi công nhưng không đầy đủ theo quy định; biển báo sử dụng đèn led dạng mũi tên chỉ hướng không đầy đủ theo quy định tại hai đầu rào chắn và dọc theo rào chắn với khoảng cách 30m/1 biển vào ban đêm.

Tại gói thầu xây lắp 2, đoàn kiểm tra phát hiện một số rào chắn thi công bị cong vênh, móp méo, tróc sơn và rỉ sét (hướng lưu thông từ đường Nguyễn Phan Chánh đi quốc lộ 1).

Thanh tra dự án hầm chui Nguyễn Văn Linh - Nguyễn Hữu Thọ, các đơn vị cần khẩn trương khắc phục

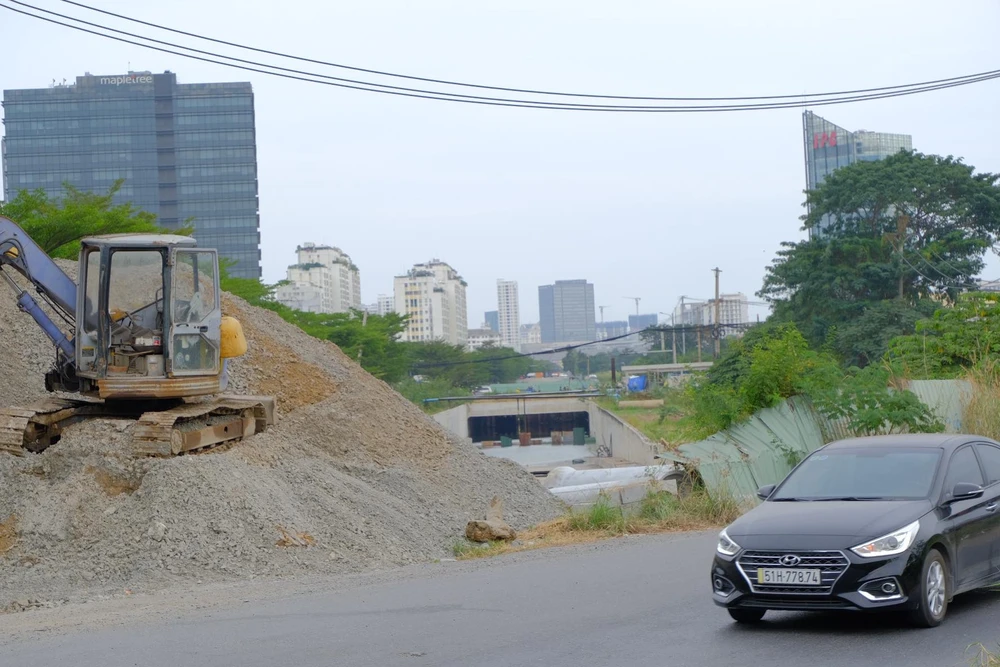

Khu vực thi công hầm chui Nguyễn Văn Linh - Nguyễn Hữu Thọ. Ảnh: ĐÀO TRANG

Bên cạnh đó, rào chắn ở hai đầu đoạn thi công chưa đầy đủ theo quy định; bố trí biển báo sử dụng đèn led dạng mũi tên chỉ hướng không đầy đủ theo quy định.

Tương tự, công tác quản lý chất lượng thi công xây dựng công trình tại gói thầu xây lắp 1 còn thiếu nhật ký thi công do thành viên liên danh thi công, gồm: diễn biến điều kiện thi công (nhiệt độ, thời tiết và các thông tin liên quan); số lượng nhân công, thiết bị do nhà thầu thi công xây dựng huy động để thực hiện thi công tại hiện trường; các công việc xây dựng được nghiệm thu hàng ngày trên công trường,...

Tại gói thầu xây lắp 2, nhật ký thi công cũng không thể hiện đầy đủ các nội dung thi công trạm bơm và hệ thống thoát nước trên công trường.

Qua thanh tra, các đơn vị có liên quan còn có những tồn tại. Trong đó, chủ đầu tư thiếu kiểm tra, hướng dẫn nhà thầu tư vấn giám sát và nhà thầu thi công dẫn đến còn có các tồn tại trong công tác ghi nhật ký thi công và đảm bảo an toàn giao thông trong quá trình thi công công trình.

Đoàn kiểm tra yêu cầu Ban Quản lý Dự án đầu tư xây dựng các công trình giao thông - chủ đầu tư cần kiểm điểm đối với các bộ phận, cá nhân liên quan và khẩn trương khắc phục các tồn tại đã nêu.

Chủ đầu tư cần nghiêm túc thực hiện theo tiến độ kế hoạch đã đề ra, thường xuyên kiểm tra theo dõi, dự báo đối với các sự cố phát sinh để kịp thời có báo cáo, đề xuất xử lý và phối hợp xử lý với các cơ quan ban ngành,...

Nhanh chóng khắc phục bất cập

Sau khi kiểm tra dự án Nguyễn Văn Linh - Nguyễn Hữu Thọ, thanh tra giao thông đề nghị chủ đầu tư có trách nhiệm chỉ đạo các đơn vị thi công phải thường xuyên kiểm tra khắc phục tình trạng rào chắn thi công bị cong vênh, móp méo, tróc sơn và rỉ sét.

Đồng thời, phải thường xuyên thực hiện công tác duy tu, vệ sinh môi trường và bảo đảm an toàn giao thông phía bên ngoài rào chắn; không để vật liệu rơi vãi trên các tuyến đường thi công và xung quanh khu vực trong suốt thời gian thi công

Cơ quan thanh tra cũng yêu cầu chủ đầu tư cũng cần chủ trì tổ chức họp kiểm điểm rút kinh nghiệm đối với các cá nhân, tổ chức có liên quan về những tồn tại, thiếu sót trong quá trình thực hiện dự án Nguyễn Văn Linh - Nguyễn Hữu Thọ. Đồng thời, thường xuyên kiểm tra, theo dõi, đánh giá và có biện pháp xử lý kịp thời để đảm bảo chất lượng, an toàn công trình,..

Nhiều đơn vị bị xử phạt sau thanh tra

Sau khi thanh tra dự án Nguyễn Văn Linh - Nguyễn Hữu Thọ, thanh tra giao thông đã ra biên bản xử phạt hành chính nhiều đơn vị.

Công ty CP Tập đoàn Cienco 4 bị phạt 12 triệu đồng về việc thi công trên đường bộ đang khai thác có bố trí biển báo hiệu, rào chắn nhưng không thực hiện đầy đủ theo quy định.

Nhiều đơn vị bị xử phạt khi triển khai thi công dự án Nguyễn Văn Linh - Nguyễn Hữu Thọ.
Nhiều đơn vị bị xử phạt khi triển khai thi công dự án Nguyễn Văn Linh - Nguyễn Hữu Thọ.

Cùng lỗi vi phạm trên, Tổng công ty Xây dựng Trường Sơn, Công ty TNHH Thương mại và Xây dựng Trung Chính, Công ty TNHH Xây dựng thành Phát, Công ty CP Phát triển xây dựng và Thương Mại Thuận An, Công ty CP Thương Mại Hải Đăng cũng bị phạt 12 triệu đồng.

Việc nhật ký thi công không đúng quy định cũng bị Thanh tra giao thông, Sở GTVT TP xử phạt từ 10-20 triệu đồng đối với nhiều nhà thầu.
