Kỳ tích vượt khó đưa dự án trạm 500kV Vân Phong về đích

(PLO)- Tổng Liên đoàn Lao động Việt Nam phối hợp với Tập đoàn Điện lực Việt Nam (EVN) tổ chức gắn biển công trình “Trạm biến áp 500kV Vân Phong và đấu nối”, chào mừng Đại hội XIII Công đoàn Việt Nam nhiệm kỳ 2023 - 2028.
0:00 / 0:00
0:00
  • Nam miền Bắc
  • Nữ miền Bắc
  • Nữ miền Nam
  • Nam miền Nam
Lãnh đạo Tổng Liên đoàn Lao động Việt Nam, EVN, EVNNPT thực hiện nghi thức gắn biển công trình chào mừng Đại hội XIII Công đoàn Việt Nam nhiệm kỳ 2023 - 2028.

Lãnh đạo Tổng Liên đoàn Lao động Việt Nam, EVN, EVNNPT thực hiện nghi thức gắn biển công trình chào mừng Đại hội XIII Công đoàn Việt Nam nhiệm kỳ 2023 - 2028.

Ngày 7-4, tại Khánh Hòa, Tổng Liên đoàn Lao động Việt Nam phối hợp với Tập đoàn Điện lực Việt Nam (EVN), Tổng công ty Truyền tải điện Quốc gia (EVNNPT) tổ chức lễ phát động hưởng ứng phong trào thi đua “Đẩy mạnh phát triển kết cấu hạ tầng đồng bộ, hiện đại; thực hành tiết kiệm chống lãng phí” và gắn biển công trình “Trạm biến áp 500kV Vân Phong và đấu nối” chào mừng Đại hội XIII Công đoàn Việt Nam nhiệm kỳ 2023 - 2028.

Dự án Trạm biến áp (TBA) 500kV Vân Phong và đấu nối có quy mô chính gồm lắp đặt mới 2 máy biến áp 900MVA; Xây dựng tuyến đường dây 220kV đấu nối dài 26,1 km từ TBA 500kV Vân Phong đến TBA 220kV Vân Phong và đấu nối vào 1 mạch của đường dây 220kV Vân Phong - Tuy Hòa.

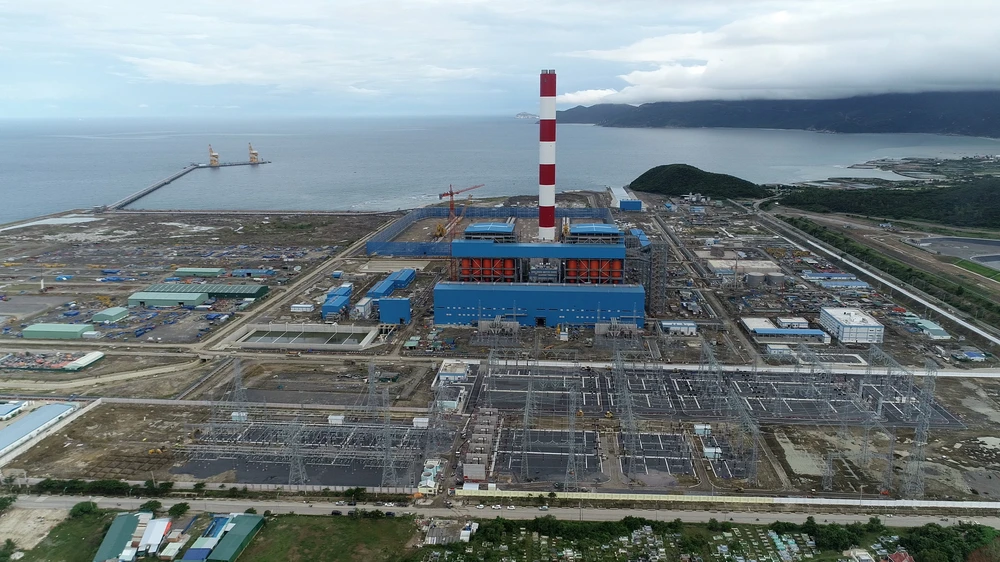

TBA 500 kV Vân Phong và NMNĐ BOT Vân Phong 1.

TBA 500 kV Vân Phong và NMNĐ BOT Vân Phong 1.

Ông Nguyễn Đức Tuyển, Giám đốc Ban QLDA các công trình điện miền Trung (CPMB) cho biết, dự án được khởi công tháng 9-2021. Theo tiến độ cam kết với chủ đầu tư Nhà máy nhiệt điện (NMNĐ) BOT Vân Phong 1, dự án này phải hoàn thành trước ngày 26-12-2022, thời gian thi công dự án này rất ngắn so với các dự án có quy mô và tính chất tương tự. Sau 14 tháng thi đua trên công trường, dự án đã hoàn thành đóng điện đưa vào vận hành ngày 28-11-2022, vượt trước tiến độ so với yêu cầu đặt ra.

Việc đóng điện dự án đảm bảo cung cấp điện an toàn, liên tục cho phụ tải khu vực tỉnh Khánh Hòa và các tỉnh lân cận; đáp ứng nhu cầu phát triển kinh tế, xã hội của khu vực kinh tế trọng điểm vùng duyên hải Nam Trung Bộ; Giải tỏa công suất của nhà máy nhiệt điện BOT Vân Phong 1 và công suất của các nhà máy điện năng lượng tái tạo khu vực tỉnh Ninh Thuận, Khánh Hòa và tỉnh Phú Yên...

Theo ông Tuyển, trong quá trình thi công, dự án gặp rất nhiều thách thức như dịch COVID-19 bùng phát rộng khắp cả nước trong năm 2021, hầu hết các địa phương đều phong tỏa và chưa biết khi nào kết thúc khiến chủ đầu tư gặp nhiều thách thức. Đặc biệt, giá nhiên vật liệu sắt thép, xăng dầu, nhân công tăng mạnh gây rất nhiều áp lực cho chủ đầu tư và nhà thầu. Cùng với đó, tính đến thời điểm khởi công, mặt bằng dự án còn rất nhiều vướng mắc ở vị trí cột và hành lang tuyến.

Để đảm bảo tiến độ dự án, EVNNPT, CPMB lập tiến độ chi tiết các hạng mục công việc, bám sát công trường để đôn đốc giám sát, kịp thời giải quyết những vướng mắc để đẩy nhanh tiến độ cũng như đảm bảo chất lượng của dự án.

Trao đổi với PLO, ông Trần Đình Nhân, Tổng Giám đốc EVN chia sẻ, dự án TBA 500kV Vân Phong hoàn thành trước thời hạn đã đem sự tự hào đối với những người làm truyền tải điện. “Khi nhận dự án, ai nấy đều thấy áp lực và trách nhiệm vô cùng lớn bởi những cam kết với nhà đầu tư NMNĐ BOT Vân Phong 1. Nếu dự án truyền tải điện do EVN thực hiện chậm tiến độ sẽ gây thiệt hại lớn. Hơn hết sẽ mất niềm tin với nhà đầu tư ngoại”- ông Nhân nói.

Tổng Giám đốc EVN cho biết thêm, quá trình thực hiện dự án gặp rất nhiều khó khăn vì dịch COVID-19, đặc biệt khâu giải phóng mặt bằng. Nhưng với sự vào cuộc quyết liệt của cán bộ, nhân viên EVNNPT, CPMB và nhà thầu đã giúp dự án về đích trước hạn.

“EVNNPT, CPMB cử cán bộ nhân viên thường xuyên có mặt trên công trường để tập trung điều hành công tác thi công, tháo gỡ và xử lý kịp thời các khó khăn vướng mắc phát sinh trong quá trình thi công. Trong một số tình huống có phương án tăng cường, bổ sung nhân lực, phương tiện thi công cho các đội thi công, điều động kịp thời vật tư trong quá trình thi công”- ông Nhân nói.

Ông Trần Hòa Nam, Phó Chủ tịch UBND tỉnh Khánh Hòa đánh giá cao EVN, EVNNPT đã vào cuộc quyết liệt để đưa dự án đáp ứng được yêu cầu đặt ra. Chủ đầu tư đã rất nỗ lực bám sát các cấp chính quyền địa phương trong tỉnh, phối hợp chặt chẽ, nhịp nhàng, từ đó đưa dự án về đích.

Lãnh đạo UBND tỉnh Khánh Hòa khẳng định, việc hoàn thành dự án giúp cho tỉnh tạo niềm tin với các nhà đầu tư nước ngoài, đặc biệt là chủ đầu tư Dự án NMNĐ BOT Vân Phong 1 để từ đó thu hút thêm các nhà đầu nước nước ngoài vào với tỉnh, qua đó tăng thu ngân sách cho tỉnh.

Ông Nguyễn Đình Khang, Chủ tịch Tổng Liên đoàn Lao động Việt Nam ghi nhận và đánh giá cao EVN, EVNNPT đã phối hợp chặt chẽ với chính quyền địa phương để đưa dự án về trước tiến độ.

Chủ tịch Tổng Liên đoàn Lao động Việt Nam cho rằng, việc hoàn thành vượt tiến độ dự án giúp nâng cao nhận thức, trách nhiệm và tạo khí thế thi đua sôi nổi, vận động, cổ vũ đoàn viên công đoàn phát huy ý chí tự lực, tự cường, nỗ lực cống hiến, lao động sáng tạo, thực hiện có hiệu quả các nhiệm vụ, giải pháp đẩy mạnh phát triển kết cấu hạ tầng và thực hành tiết kiệm, chống lãng phí...
